Risikoaggregation Vom Ressourcenrisiko zum Unternehmensrisiko

Von Christian Horres · Zuletzt aktualisiert:

Risikoaggregation verdichtet einzelne Ressourcenrisiken über Prozesse und Standorte zu einem Unternehmensrisiko; die Auswirkung einer Ressource wird dabei nicht geschätzt, sondern aus den Auswirkungen der abhängigen Prozesse in der Business Impact Analyse abgeleitet. Der Artikel zeigt den Rechenweg Schritt für Schritt – mit interaktivem Rechner und klarem Umgang mit Doppelzählungen.
Risikoaggregation in drei Ebenen: Ressourcenrisiko, Prozessrisiko und Unternehmensrisiko als gestapelte Blöcke mit Pfeilen nach oben
Inhaltsverzeichnis

Kurz erklärt

Risikoaggregation in vier Punkten

  • Viele einzelne Risikobewertungen ergeben noch kein belastbares Gesamtbild; dafür müssen Business Impact Analyse und Risikobeurteilung methodisch verbunden werden.
  • Die BIA sagt, was für das Geschäft wichtig ist und wovon es abhängt; die Risikobeurteilung sagt, wie stark diese Ressourcen gefährdet sind.
  • Die Auswirkung einer Ressource wird aus den Auswirkungen der abhängigen Prozesse abgeleitet und anschließend über Prozesse, Standorte und das Gesamtunternehmen aggregiert.
  • Finanzielle Auswirkungen dürfen dabei nicht doppelt gezählt werden.

Warum einzelne Risikobewertungen kein Unternehmensbild ergeben

Organisationen bewerten Risiken heute an vielen Stellen gleichzeitig — und erhalten trotzdem kein belastbares Gesamtbild. Dieser Beitrag beschreibt einen Ansatz, der die Business Impact Analyse und die Risikobeurteilung methodisch miteinander verbindet: Die Auswirkung einer Ressource wird nicht mehr geschätzt, sondern aus den Auswirkungen der abhängigen Prozesse abgeleitet. Anschließend werden Ressourcenrisiken über Prozesse, Standorte und das Gesamtunternehmen aggregiert.

In den meisten Organisationen existieren Risikobewertungen in beträchtlicher Zahl. IT-Systeme werden auf Cyberrisiken geprüft, technische Anlagen auf Ausfallrisiken, Standorte auf physische Gefährdungen, Lieferanten auf Risiken in der Lieferkette. Parallel dazu erhebt das Business Continuity Management in der Business Impact Analyse (BIA), welche Geschäftsprozesse zeitkritisch sind, welche Auswirkungen eine Unterbrechung nach sich zieht und welche Ressourcen für den Wiederanlauf benötigt werden.

Beide Betrachtungen liefern wertvolle Informationen. Methodisch bleiben sie jedoch häufig getrennt. Die Risikobeurteilung fragt, wie wahrscheinlich ein Ereignis ist und welche Auswirkungen es hätte. Die BIA fragt etwas anderes: welche Auswirkungen entstehen, wenn eine bestimmte Aktivität über einen bestimmten Zeitraum nicht erbracht werden kann.

Gerade diese zweite Perspektive enthält Informationen, die für die Bewertung operativer Risiken erheblich sind. Die BIA identifiziert zeitkritische Prozesse, MTA und RTO, finanzielle und nichtfinanzielle Auswirkungen sowie die benötigten Ressourcen und deren Abhängigkeiten. ISO/TS 22317:2021 nennt genau dies als Ergebnis einer BIA: die Bewertung der Auswirkungen einer Unterbrechung über die Zeit, die Ermittlung von MTA und RTO für priorisierte Aktivitäten sowie die Ermittlung der erforderlichen Ressourcen einschließlich ihrer Abhängigkeiten.

Der hier beschriebene Ansatz setzt an dieser Schnittstelle an. Statt BIA und Risikobeurteilung als zwei getrennte Analysen nebeneinander zu betreiben, werden ihre Ergebnisse verbunden: Die BIA liefert die geschäftliche Konsequenz, die Risikobeurteilung die Gefährdung — und die Aggregation führt beides über Prozess, Standort und Unternehmen zusammen.

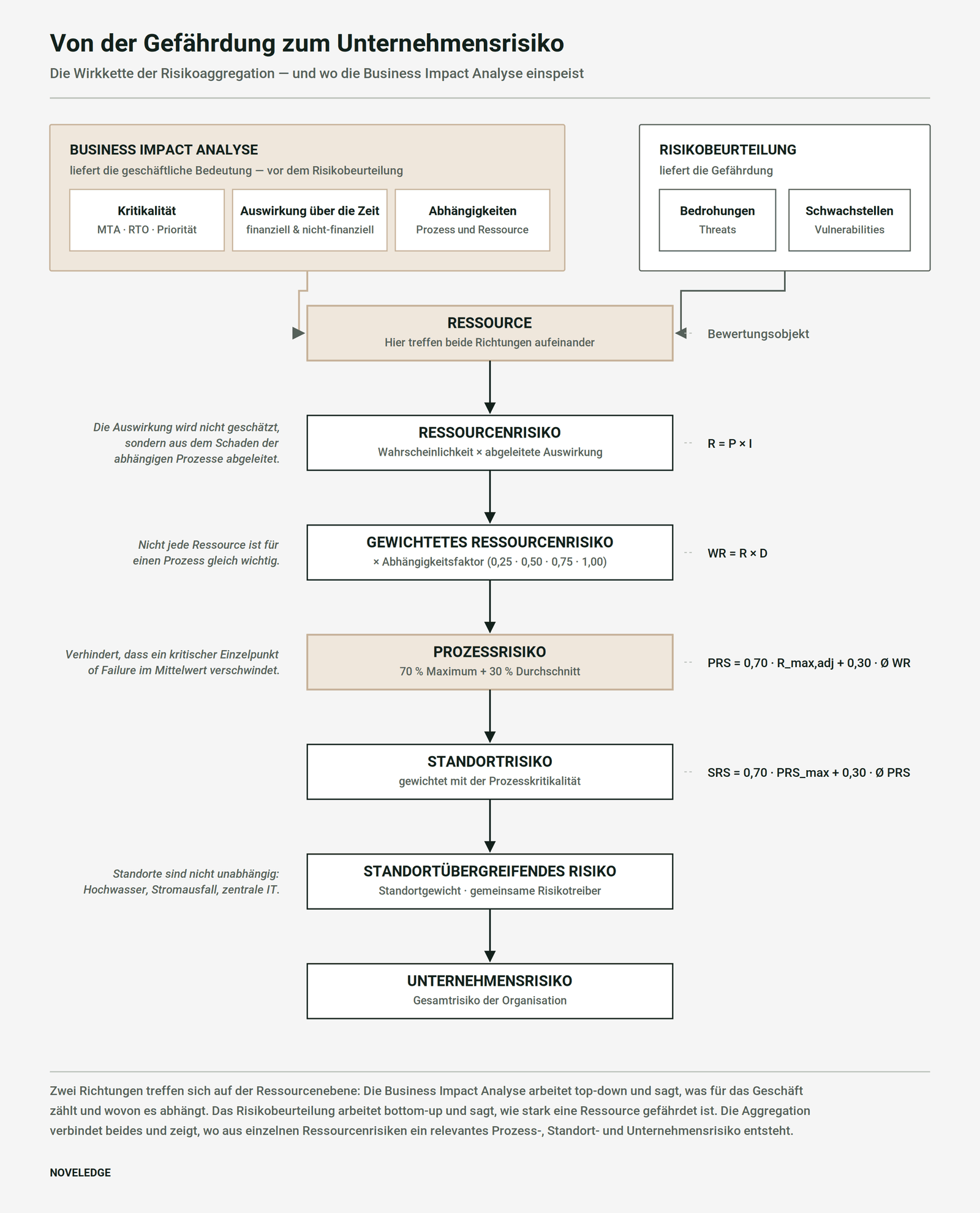

Wirkkette der Risikoaggregation: Die Business Impact Analyse liefert Zeitkritikalität, Auswirkung über die Zeit und Abhängigkeiten, die Risikobeurteilung liefert Bedrohungen und Schwachstellen; daraus entstehen nacheinander Ressourcenrisiko, gewichtetes Ressourcenrisiko, Prozessrisiko, Standortrisiko, standortübergreifendes Risiko und Unternehmensrisiko
Die Wirkkette der Risikoaggregation. Business Impact Analyse und Risikobeurteilung treffen auf der Ressourcenebene aufeinander.

Das Grundprinzip

Risiko an der Ursache bewerten, Wirkung am Geschäft ablesen

Der methodische Kerngedanke lässt sich in einem Satz zusammenfassen: Das Risiko wird auf der Ebene seiner Ursache bewertet, seine geschäftliche Bedeutung aber aus den davon abhängigen Prozessen abgeleitet.

Eine Ressource besitzt für sich genommen keinen betriebswirtschaftlichen Auswirkung. Der Ausfall eines Servers verursacht keinen Schaden, weil der Server einen bestimmten Anschaffungswert hat. Der geschäftliche Schaden entsteht, weil der Server einen Produktionsprozess, eine Logistikfunktion oder die Fakturierung trägt.

Daraus ergeben sich zwei Richtungen, die auf der Ressourcenebene aufeinandertreffen:

  • Bottom-up (Risikoaggregation): Bedrohung und Schwachstelle → Ressource → Prozess → Standort → Unternehmen
  • Top-down (Wirkung im Geschäft): Unternehmensleistung → Prozess → Ressourcenabhängigkeit

Das ist der wesentliche Unterschied gegenüber einer isoliert geführten Ressourcen-Risikomatrix. Diese bewertet Ressourcen nebeneinander, ohne dass erkennbar würde, welches Ressourcenrisiko das Geschäft tatsächlich trifft.


Die Business Impact Analyse als geschäftliches Fundament

Die BIA steht deshalb zeitlich und methodisch vor der ressourcenbezogenen Risikobeurteilung. Sie bestimmt, welche Prozesse für die Organisation relevant und insbesondere zeitkritisch sind, und erhebt für diese unter anderem MTA, RTO und gegebenenfalls RPO, die Auswirkungen einer Unterbrechung über unterschiedliche Zeitintervalle, finanzielle, regulatorische und vertragliche Folgen, Reputations- und Kundenwirkungen sowie die erforderlichen Ressourcen und deren interne und externe Abhängigkeiten.

Diese Reihenfolge ist auch normativ plausibel. ISO 22301:2019 behandelt BIA und Risikobeurteilung in Abschnitt 8.2 als zwei Bestandteile desselben Schritts: Abschnitt 8.2.2 regelt die BIA, Abschnitt 8.2.3 die Risikobeurteilung. Beide sind komplementär angelegt, nicht alternativ.

Damit entsteht bereits durch die BIA ein Beziehungsmodell zwischen Prozessen und Ressourcen — und in umgekehrter Leserichtung zwischen einer Ressource und allen Prozessen, die von ihr abhängen. Genau dieses Beziehungsmodell wird anschließend für die Risikobeurteilung genutzt.

Nicht jede Ressource ist für einen Prozess gleich wichtig

Eine zentrale Information ist der Abhängigkeitsfaktor. Er beschreibt, wie stark ein Prozess von einer bestimmten Ressource abhängt, und wird in vier Stufen geführt:

Abhängigkeit-StufeFaktorBedeutung
10,25geringe Abhängigkeit; der Prozess läuft im Wesentlichen weiter
20,50spürbare Einschränkung, aber beherrschbar
30,75erhebliche Einschränkung des Prozesses
41,00ohne diese Ressource ist der Prozess nicht durchführbar
Die Abhängigkeitsfaktoren erfüllen zwei Aufgaben: Sie leiten die Auswirkung auf die Ressource über und gewichten später deren Beitrag zum Prozessrisiko.

Der Kern

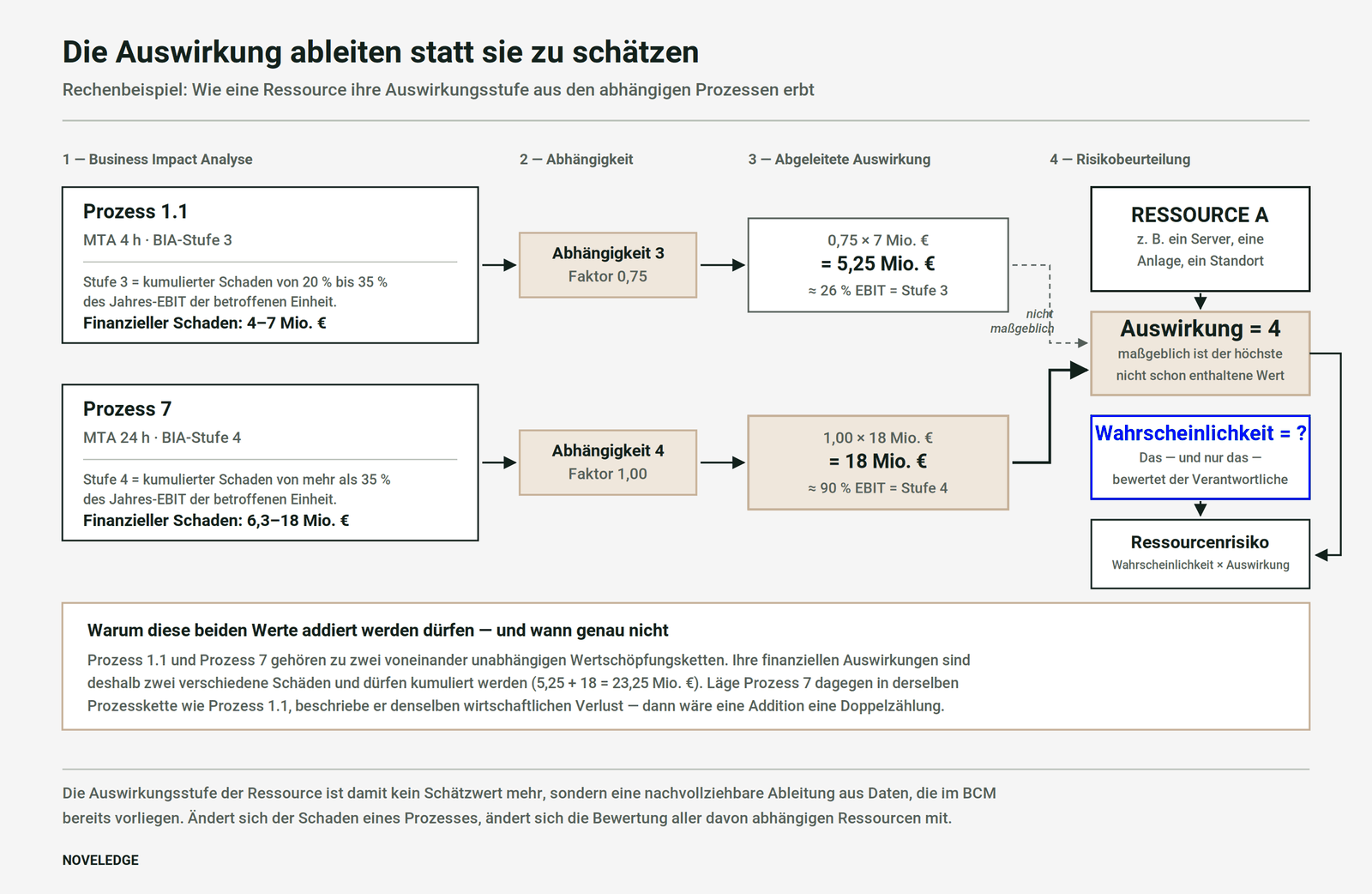

Die Auswirkung ableiten statt sie zu schätzen

Warum die Schätzung der Auswirkung in der Praxis scheitert

In vielen Risikobeurteilungen müssen Verantwortliche sowohl die Eintrittswahrscheinlichkeit als auch die Auswirkung bewerten. Bei finanziellen Auswirkungen führt das regelmäßig in eine Sackgasse. Ein Informationssicherheitsbeauftragter, Verantwortliche oder technischer Verantwortlicher kann die Gefährdung eines Servers meist sehr gut beurteilen. Die Frage, welchen finanziellen Schaden dessen Ausfall verursacht, kann er in der Regel nicht belastbar beantworten.

Um sie zu beantworten, müsste er wissen, welche Geschäftsprozesse von diesem Server abhängen, welche wirtschaftliche Bedeutung diese Prozesse haben, ab wann deren Unterbrechung kritisch wird, welche Ausweichmöglichkeiten bestehen — und ob derselbe wirtschaftliche Effekt bereits über einen anderen abhängigen Prozess erfasst wurde. Das Ergebnis sind hoher Erhebungsaufwand und Schätzwerte, die zwischen Bewertenden nicht vergleichbar sind.

Wie die Ableitung funktioniert

Der finanzielle Schaden einer Ressource wird nicht isoliert geschätzt, sondern aus zwei bereits vorhandenen Informationen hergeleitet: dem finanziellen Schaden der abhängigen Prozesse aus der BIA und der Stärke der Abhängigkeit. Für eine Ressource a und einen Prozess p gilt zunächst:

Schaden der Ressource = Schaden des Prozesses × Abhängigkeitsfaktor
So erbt eine Ressource den Schaden des Prozesses, an dem sie hängt.

Die folgende Grafik zeigt das an einem durchgerechneten Beispiel. Zugrunde liegt eine Organisationseinheit mit einem geplanten Jahresergebnis vor Zinsen und Steuern (EBIT) von 20 Mio. Euro und eine BIA-Matrix, in der Stufe 3 einem kumulierten Schaden von 20 bis 35 Prozent und Stufe 4 einem Schaden von mehr als 35 Prozent dieses EBIT entspricht.

Rechenbeispiel zur Auswirkung-Ableitung: Prozess 1.1 mit MTA 4 Stunden und BIA-Stufe 3 ergibt 4 bis 7 Mio. Euro, multipliziert mit Abhängigkeitsfaktor 0,75 sind das 5,25 Mio. Euro; Prozess 7 mit MTA 24 Stunden und BIA-Stufe 4 ergibt bis 18 Mio. Euro bei Abhängigkeitsfaktor 1,00; Ressource A erbt daraus die Auswirkung-Stufe 4, der Verantwortliche bewertet nur noch die Wahrscheinlichkeit
Die Auswirkung wird aus den abhängigen Prozessen abgeleitet. Der Verantwortliche bewertet in der Risikobeurteilung im Wesentlichen nur noch die Ausfallwahrscheinlichkeit der Ressource und die Ausfalldauer im jeweiligen Szenario.

Was als Schaden zählt

Grundlage ist die finanzielle Auswirkung der BIA je Ausfalldauer, bezogen auf den geplanten Jahres-EBIT. Sie setzt sich aus vier Bestandteilen zusammen: Ertragsausfall und Mehrkosten als direkte Folgen, rechtliche und vertragliche Folgekosten sowie Folgeschäden durch Reputation und Markt als indirekte Folgen. Die Bestandteile beschreiben parallele, sich ergänzende Folgen desselben Ausfalls und werden deshalb addiert; jeder Betrag zählt dabei genau einmal. Wie sich die Bestandteile voneinander abgrenzen und warum der geplante EBIT die Bezugsgröße ist, zeigt der Beitrag Financial Impact in der Business Impact Analysis.

Qualitative Auswirkungen wie Gefahren für Personen und Umwelt, Vertrauensverlust oder Verstöße gegen regulatorische Pflichten bestimmen in der BIA mit, ab wann ein Ausfall nicht mehr hinnehmbar ist. Auf das Risiko wirken sie nicht, weil ihre bezifferbaren Folgen bereits in der finanziellen Auswirkung stehen (siehe Finanzielle und qualitative Bewertung).

Was sich für die Verantwortlichen ändert

Aus Risiko = geschätzte Wahrscheinlichkeit × geschätzte Auswirkung wird Risiko = bewertete Ausfallwahrscheinlichkeit × abgeleitete geschäftliche Auswirkung. Der Verantwortliche beurteilt damit im Kern nur noch eine Frage: Wie wahrscheinlich fällt diese Ressource im betrachteten Szenario aus? Das bringt mehrere Vorteile zugleich:

  • Konsistenz: Gleiche Prozessauswirkungen führen organisationsweit zu vergleichbaren Ressourcenbewertungen.
  • Nachvollziehbarkeit: Jeder Auswirkungswert hat eine dokumentierte Herleitung statt einer Einschätzung.
  • Weniger Subjektivität: Niemand muss finanzielle Auswirkungen beurteilen, für die ihm die Informationen fehlen.
  • Effizienz: Vorhandene BIA-Daten werden wiederverwendet statt neu erhoben.
  • Aktualität: Ändert sich der Schaden eines Prozesses, ändert sich die Bewertung aller davon abhängigen Ressourcen automatisch mit.

Vor allem aber wird das technische Risiko unmittelbar mit seiner Bedeutung für das Kerngeschäft verbunden. Voraussetzung dafür sind allerdings vollständige Informationen über Beziehungen zwischen Ressourcen und Prozessen, Prozessabhängigkeiten und durchgehende Prozessketten. Wo diese Datengrundlage fehlt, liefert das Modell keine besseren Ergebnisse als eine Schätzung — nur mit größerem Aufwand.


Die Fallgrube

Finanzielle Auswirkungen dürfen nicht doppelt gezählt werden

Sobald die Auswirkung aus Prozessdaten abgeleitet wird, entsteht ein Problem, das in der Praxis regelmäßig übersehen wird. Eine Ressource stützt oft mehrere Prozesse. Wenn die BIA jedem dieser Prozesse einen finanziellen Schaden zuordnet, liegt es nahe, diese Werte zu addieren. Genau das ist häufig falsch.

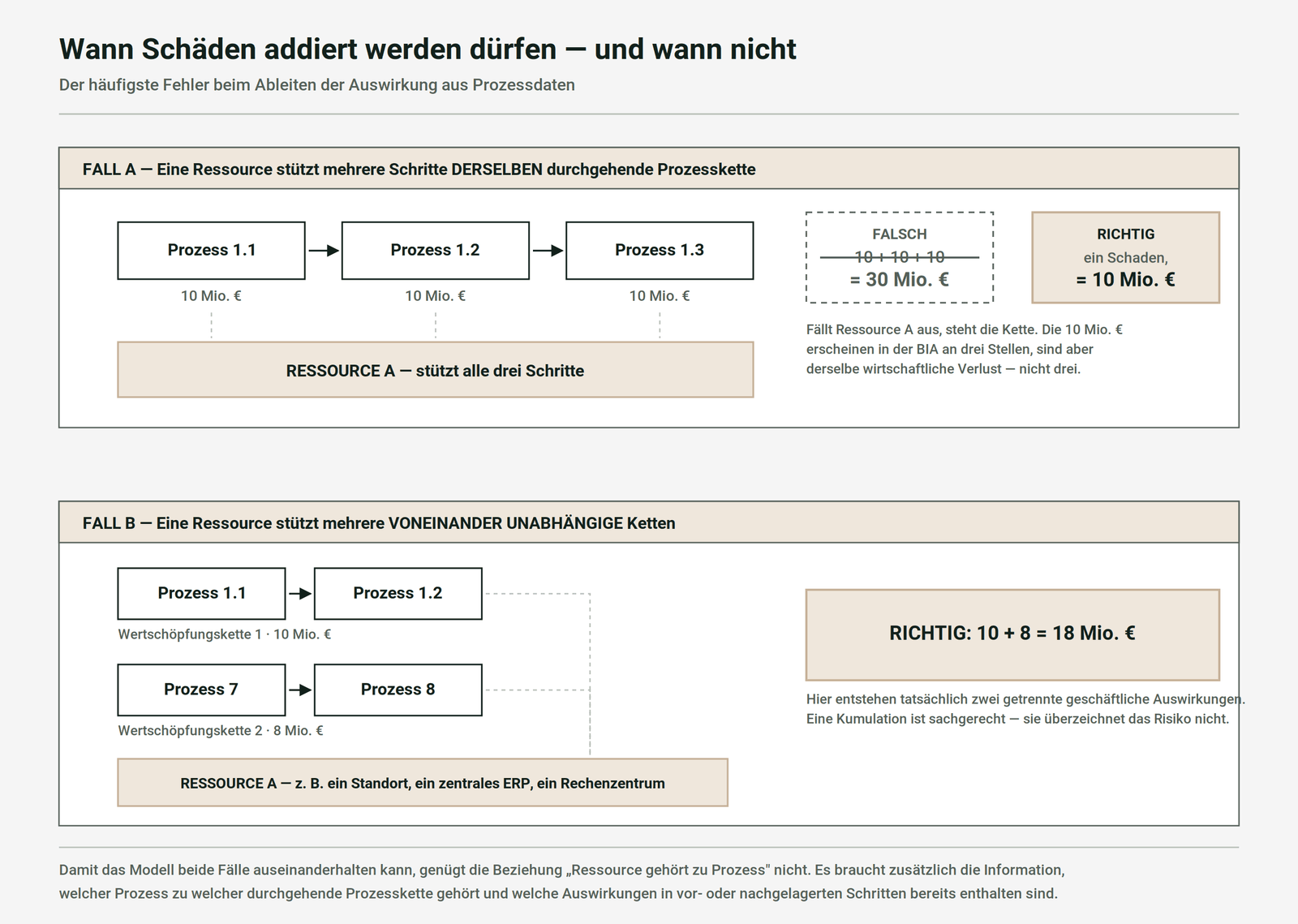

Zwei Fälle im Vergleich: In Fall A stützt ein Ressource drei Schritte derselben durchgehende Prozesskette, die Addition von dreimal 10 Mio. Euro auf 30 Mio. Euro ist falsch, richtig sind 10 Mio. Euro; in Fall B stützt das Ressource zwei unabhängige Wertschöpfungsketten, hier ist die Kumulation von 10 und 8 auf 18 Mio. Euro sachgerecht
Ob Schäden addiert werden dürfen, entscheidet sich daran, ob sie denselben wirtschaftlichen Verlust beschreiben.

Fall A

Mehrere Schritte derselben durchgehende Prozesskette

Stützt ein Ressource mehrere Schritte einer durchgehenden Wertschöpfungskette, beschreiben deren finanzielle Auswirkungen in der Regel denselben Verlust. Ein Produktionsausfall von 10 Mio. Euro wird nicht dadurch zu 30 Mio. Euro, dass er an drei Stellen der Kette sichtbar wird. In diesem Fall darf der Schaden grundsätzlich nur einmal berücksichtigt werden — maßgeblich ist der Gesamtschaden der Kette beziehungsweise der höchste noch nicht enthaltene Zusatzschaden.

Fall B

Mehrere voneinander unabhängige Ketten

Anders liegt es, wenn ein Standort, ein Rechenzentrum oder ein zentrales ERP-System mehrere unabhängige Wertschöpfungsketten trägt. Dann entstehen tatsächlich mehrere voneinander unabhängige geschäftliche Auswirkungen, und eine Kumulation ist sachgerecht.

Damit ein System beide Fälle unterscheiden kann, genügt die Beziehung zwischen Ressource und Prozess nicht. Es braucht zusätzlich die Zuordnung jedes Prozesses zu seiner durchgehende Prozesskette und die Information, welche Auswirkungen in vor- oder nachgelagerten Schritten bereits enthalten sind.

Ein Hinweis zur Bezugsgröße, der in der Praxis leicht untergeht: Die Auswirkung wird als Anteil am geplanten Jahres-EBIT gemessen, der Schaden ist durch diesen EBIT aber nicht begrenzt. Fällt ein Prozess aus, fehlt der Deckungsbeitrag, während die Fixkosten weiterlaufen. Hinzu kommen Zusatzschäden wie Vertragsstrafen, Sonderschichten, Ersatzbeschaffung, Wiederanlaufkosten oder abwandernde Kunden. Ein Beispiel: Bei 200 Mio. Euro Umsatz, 20 Mio. Euro EBIT und 40 Prozent Deckungsbeitrag kostet jeder Tag Stillstand rund 0,2 Mio. Euro Deckungsbeitrag — etwa ein Prozent des Jahres-EBIT, obwohl rechnerisch nur rund 0,05 Mio. Euro EBIT auf einen Tag entfallen. Je länger der Ausfall dauert, desto größer wird der Anteil; jenseits der MTA wachsen die Folgeschäden meist überproportional. Ein Wert über 100 Prozent bedeutet dann, dass das Jahresergebnis negativ wird.

Werden die Auswirkungen zudem über unabhängige Ketten kumuliert, kann die Summe auch rechnerisch über 100 Prozent hinausgehen. Beides ist kein Rechenfehler, aber ein Anlass, die Bezugsgröße zu prüfen — insbesondere, ob sich die Prozentstufen auf den EBIT der betroffenen Einheit oder auf den des Gesamtunternehmens beziehen. Welche Finanzkennzahlen sich als Bezugsgröße eignen und welche nicht, vergleicht der Beitrag zur finanziellen Resilienz.


Die Rechnung Schritt für Schritt

Welche Regel auf welcher Ebene gilt – und warum

Vom einzelnen Szenario bis zum Unternehmensrisiko durchläuft die Bewertung vier Ebenen. Auf jeder Ebene wird etwas anderes zusammengefasst, deshalb gilt nicht überall dieselbe Regel. Die Übersicht zeigt das Ergebnis, die Schritte 1 bis 4 begründen es. Schritt 5 behandelt die Parameter und ihre Sensitivitätsanalyse, Schritt 6 die Kennzahlen für die Geschäftsleitung.

EbeneWas wird zusammengefasstRegelWarum
Ressourcedie Szenarien einer Ressource, also Gefahren und Bedrohungenhöchstes SzenariorisikoDie Szenarien sind Alternativen desselben Ausfalls. Maßgeblich ist das schwerste.
Prozessdie Ressourcen, von denen der Prozess abhängtSpitze plus BreiteJede Ressource ist eine eigene Ursache für denselben Prozessausfall.
Prozesskettedie Prozesse der KetteSpitze plus BreiteFällt ein Prozess aus, steht die Kette.
Standort und Unternehmendie unabhängigen ProzesskettenMischverfahren 70/30, daneben das höchste KettenrisikoUnabhängige Bereiche ergeben ein Lagebild. Sie fallen nicht gemeinsam aus.
Übersicht: Szenarien werden mit dem höchsten Risiko zur Ressource, Ressourcen und Prozesse mit Spitze plus Breite zu Prozess und Kette, Ketten mit dem Mischverfahren 70/30 zum Standort- und Unternehmensrisiko zusammengefasst.Vom Szenario zum UnternehmensrisikoSzenarienGefahren je Ressourcehöchstes RisikoSzenarien sind AlternativenRessourceSpitze plus Breitejede Ressource eine UrsacheProzessSpitze plus Breitejeder Prozess stoppt die KetteProzessketteMischverfahren 70/30und höchstes KettenrisikoStandort und Unternehmen
Auf jeder Ebene wird etwas anderes zusammengefasst – deshalb gilt jeweils eine eigene Regel.

Die Skalen

Bewertet wird mit einer Matrix aus fünf Stufen der Wahrscheinlichkeit und fünf Stufen der Auswirkung. Ihr Produkt ist der Risikowert von 1 bis 25. Damit Bewertungen vergleichbar sind, ist jede Stufe beschrieben:

StufeWahrscheinlichkeit pro JahrAuswirkung (Anteil am geplanten EBIT)
1seltener als alle 30 Jahreunter 5 %
2alle 10 bis 30 Jahre5 bis unter 20 %
3alle 3 bis 10 Jahre20 bis unter 35 %
4alle 1 bis 3 Jahre35 bis unter 50 %
5mindestens einmal im Jahrab 50 %
RisikostufeRisikowertBedeutung
Sehr gering1 bis 2akzeptieren und im Rahmen der regulären Überprüfung beobachten
Gering3 bis 4beobachten, Maßnahmen bei Gelegenheit
Mittel5 bis 9Maßnahmen prüfen und planen
Hoch10 bis 15Maßnahmen zeitnah umsetzen, Restrisiko bestätigen lassen
Sehr hoch16 bis 25sofortiger Handlungsbedarf, Eskalation an die Geschäftsleitung

Die Zeitstufen reichen von einer Stunde bis 30 Tage: 1, 2, 4, 8, 12, 24, 48 und 72 Stunden, 5 Tage und 30 Tage. Sie gelten gleichermaßen für die BIA, die maximal tolerierbare Ausfallzeit (MTA), das Wiederanlaufziel und die Ausfalldauern der Risikoanalyse. Nur so liegt zu jeder Ausfalldauer ein Schaden vor. Die Abhängigkeit eines Prozesses von einer Ressource bleibt bei vier Stufen mit den Faktoren 0,25, 0,5, 0,75 und 1; sie wird nie mit der Matrix verglichen. Stufen, Klassen und den Betrachtungszeitraum von 30 Tagen legt die Geschäftsleitung fest (siehe Entscheidungen vorbereiten, Leitung entscheidet).

Wahrscheinlichkeit als Annahme

Die Wahrscheinlichkeit wird als Stufe angegeben, nicht als Häufigkeitszahl. Sie ist eine Annahme der Ressourcenverantwortlichen: Wie oft führt diese Gefahr zum Ausfall der Ressource? Die Klassen pro Jahr machen diese Annahme vergleichbar. Eine zusätzliche Zahl wie „0,15 Ereignisse pro Jahr“ würde eine Genauigkeit vortäuschen, die für seltene Ereignisse niemand hat, und zwei Angaben zum selben Sachverhalt könnten sich widersprechen. Deshalb gibt es eine Annahme statt zwei.

Für den erwarteten Jahresschaden braucht die Rechnung trotzdem eine Häufigkeit. Sie nimmt dafür je Stufe einen repräsentativen Wert innerhalb der Klasse. Das Ergebnis ist eine Näherung, die Größenordnungen vergleichbar macht, keine Prognose. Die Werte sind eine Setzung der Geschäftsleitung und lassen sich im Risikorechner unter „Modellparameter“ einstellen:

StufeKlasse pro JahrRepräsentative Häufigkeit
1seltener als alle 30 Jahre0,02 (alle 50 Jahre)
2alle 10 bis 30 Jahre0,05 (alle 20 Jahre)
3alle 3 bis 10 Jahre0,2 (alle 5 Jahre)
4alle 1 bis 3 Jahre0,5 (alle 2 Jahre)
5mindestens einmal im Jahr1 (jährlich)

Schritt 1 – Vom Szenario zum Ressourcenrisiko

Was wird zusammengefasst. Für jede Ressource werden die Gefahren und Bedrohungen als Szenarien bewertet, etwa Hardwaredefekt, Ransomware oder die Sanktion eines Anbieters. Die Gefahr oder Bedrohung wird aus dem Risikokatalog gewählt; je Szenario gibt es dann zwei Angaben:

  • Wahrscheinlichkeit: Stufe 1 bis 5 – wie wahrscheinlich führt die Gefahr innerhalb eines Jahres zum Ausfall der Ressource?
  • Szenario-Ausfalldauer: wie lange die Ressource in diesem Szenario nicht im benötigten Umfang nutzbar ist, zunächst ohne ihre Redundanz. Greift die Redundanz der Ressource bei dieser Gefahr, wird das vermerkt und mit der verkürzten Dauer gerechnet (siehe Absicherungen und Ausweichlösungen). Liegt die Dauer zwischen zwei Zeitstufen, gilt die nächsthöhere. Dauert ein Szenario länger als 30 Tage, ist der Schaden der längsten Stufe eine Untergrenze und wird so gekennzeichnet.

Die Auswirkung wird nicht geschätzt, sondern abgeleitet: aus dem finanziellen Schaden der abhängigen zeitkritischen Prozesse bei genau dieser Ausfalldauer, gewichtet mit dem Abhängigkeitsfaktor, je Prozesskette einmal gezählt und über unabhängige Ketten addiert. Der Ertragsausfall ist dabei durch den Deckungsbeitrag der Kette begrenzt (siehe Deckungsbeitrag und EBIT). Der Anteil am geplanten EBIT ergibt die Auswirkungsstufe. Wahrscheinlichkeit mal Auswirkung ist das Szenariorisiko.

Regel. Das Ressourcenrisiko ist das höchste Szenariorisiko der Ressource.

Warum. Die Szenarien sind verschiedene mögliche Verläufe desselben Ausfalls, nicht Teile eines gemeinsamen Schadens. Maßgeblich ist das schwerste. Ein Mittelwert würde das Ressourcenrisiko mit jeder zusätzlich erfassten kleinen Gefahr senken: Ein Szenario mit dem Risikowert 9 ergäbe allein 9; kämen drei kleine Szenarien mit je 1 hinzu, läge ein Mischwert aus 70 Prozent Höchstwert und 30 Prozent Durchschnitt nur noch bei 7,2. Eine gründlichere Analyse würde mit einem niedrigeren Risiko belohnt.

Beispiel. Das Enterprise-Resource-Planning-System (ERP-System) SAP mit drei Szenarien:

SzenarioWahrscheinlichkeitSzenario-AusfalldauerAuswirkungSzenariorisiko
Hardwaredefekt4 (alle 1 bis 3 Jahre)4 Stunden14
Ransomware3 (alle 3 bis 10 Jahre)5 Tage39
Sanktion des Anbieters1 (seltener als alle 30 Jahre)30 Tage55
Drei Szenarien der Ressource SAP mit den Szenariorisiken 4, 9 und 5. Das Ressourcenrisiko ist das höchste Szenariorisiko, also 9.Schritt 1 – das höchste Szenario zähltHardwaredefektalle 1–3 Jahre · 4 h4 × 1 = 4Ransomwarealle 3–10 Jahre · 5 Tage3 × 3 = 9Sanktion des Anbietersseltener als alle 30 Jahre · 30 Tage1 × 5 = 5Wahrscheinlichkeit × Auswirkung = SzenariorisikoRessourcenrisiko SAP9
Die Szenarien sind Alternativen desselben Ausfalls. Ein Mittelwert würde mit jedem weiteren kleinen Szenario sinken.

Dass mehrere Gefahren zusammenkommen, geht trotzdem nicht verloren. Der erwartete Jahresschaden addiert alle Szenarien einer Ressource, jeweils repräsentative Häufigkeit der Wahrscheinlichkeitsstufe mal Schaden (eine Näherung, siehe Skalen), und die Risikohäufung zählt die Szenarien ab der Risikostufe „hoch“. Ein Totalverlust ist dabei immer ein Szenario der Ressource, nie des Prozesses: Ein Prozess steht so lange, bis die Ressource wieder nutzbar ist. Total ausfallen kann nur die Ressource – ein abgebranntes Gebäude, eine zerstörte Anlage, ein sanktionierter Anbieter.

Gefahren und Bedrohungen aus einem gemeinsamen Katalog

Die Szenarien werden nicht frei benannt, sondern aus einem Risikokatalog gewählt. Die BIA-/RIA-Vorlage und der Risikorechner verwenden dieselbe Liste mit denselben Kennungen. So sprechen BIA, Risikoanalyse und Rechner über dieselben Ereignisse, Bewertungen lassen sich über Ressourcen und Standorte vergleichen, und keine Gefahr wird unter zwei Namen doppelt erfasst. Eine kurze Konkretisierung bleibt möglich, etwa „B-01 Cyberangriff und Schadsoftware – Ransomware“. Was in keine Kategorie passt, wird als „Sonstige“ mit Beschreibung erfasst.

ArtGruppeKennung und Bezeichnung
GefahrNaturG-01 Wasser und Überflutung · G-02 Sturm und Unwetter · G-03 Extreme Temperaturen und Klima · G-04 Geologische Ereignisse · G-17 Schädlinge und Tiere
GefahrUmfeldG-05 Brand und Explosion · G-06 Ereignisse im örtlichen Umfeld · G-07 Pandemie und Ausfall von Fremdpersonal
GefahrInfrastrukturG-08 Ausfall der Stromversorgung · G-09 Ausfall sonstiger Versorgung · G-10 Ausfall von Netzwerken und Kommunikation
GefahrTechnikG-11 Technisches Versagen von Hard- und Software · G-12 Bedien- und Konfigurationsfehler
GefahrLieferketteG-13 Ausfall von Dienstleistern, Lieferanten und Cloud
GefahrOrganisationG-14 Organisatorische Mängel · G-15 Rechtliche und regulatorische Verstöße
GefahrWirtschaft und PolitikG-16 Wirtschaftliche und politische Rahmenbedingungen
BedrohungCyberB-01 Cyberangriff und Schadsoftware · B-02 Unbefugter Zugriff und Missbrauch von Berechtigungen · B-03 Manipulation von Systemen und Informationen
BedrohungPhysischB-04 Sabotage und Sachbeschädigung · B-06 Unbefugter Zutritt
BedrohungKriminalitätB-05 Diebstahl und Einbruch
BedrohungSpionageB-07 Spionage und Abhören
BedrohungInnentäterB-08 Innentäter, Erpressung und Korruption
BedrohungGewaltB-09 Terror, Extremismus und Gewalt
BedrohungGesellschaftB-10 Demonstrationen, Unruhen und Blockaden

Bedrohungen wie Manipulation (B-03) oder Spionage (B-07) wirken vor allem auf Vertraulichkeit und Integrität. In die Risikorechnung gehen sie nur ein, soweit sie zum Ausfall einer Ressource führen; ihre übrigen Folgen gehören in die Schutzbedarfsanalyse.

Die Netto-Einschätzung

Wahrscheinlichkeit und Szenario-Ausfalldauer werden netto eingeschätzt, also mit den heute vorhandenen Maßnahmen. Die Wahrscheinlichkeit berücksichtigt die vorbeugenden Maßnahmen: Brandschutz senkt die Wahrscheinlichkeit eines Brandes. Die Ausfalldauer ohne Redundanz berücksichtigt alle übrigen Maßnahmen außer der Redundanz der Ressource, etwa Datensicherung, Wiederanlaufplan, Ersatzteilvertrag oder Notverfahren. Die Redundanz selbst wird getrennt angegeben: einmal bei der Ressource und je Gefahr mit der Angabe, ob sie greift. Die Einschätzung treffen die Ressourcenverantwortlichen, denn sie kennen Technik, Verträge und Absicherungen (siehe Wer was bewertet).

Die Wirkung jeder einzelnen Maßnahme wird dabei nicht gesondert berechnet. Das wäre kaum umsetzbar, denn jede Maßnahme wirkt gegen andere Gefahren, ab einem anderen Zeitpunkt und unterschiedlich lange. Entscheidend ist das Ergebnis: wie lange die Ressource mit allem, was heute vorhanden ist, realistisch ausfällt. So arbeitet jede klassische Risikoanalyse. Damit die Einschätzung nachvollziehbar bleibt, werden die Maßnahmen, auf denen sie beruht, im Risikoregister dokumentiert – in der BIA-/RIA-Vorlage im Blatt Risikoanalyse, Spalte „Bestehende Maßnahmen“ –, zusammen mit der Angabe, ob sie getestet sind. Im Risikorechner werden sie nicht einzeln erfasst: Dort wirken sie über die netto geschätzte Wahrscheinlichkeit und Ausfalldauer. Gesondert angegeben wird nur die Redundanz. Eine Einschätzung, die auf nicht getesteten Maßnahmen beruht, gilt nur unter Vorbehalt.

RTA und Szenario-Ausfalldauer

Zwei Zeitangaben werden leicht verwechselt. Die Recovery Time Actual (RTA) gehört zur Ressource, die Szenario-Ausfalldauer zum einzelnen Risiko:

RTASzenario-Ausfalldauer
gehört zuder Ressourcedem Risiko, also Ressource und Gefahr
Bedeutungin Test, Übung oder realem Ereignis nachgewiesene Wiederanlaufzeit für ein Bezugsszenariowie lange die Ressource bei dieser Gefahr mit den heute vorhandenen Mitteln ausfällt, ohne Redundanz und, wo sie greift, mit Redundanz
verglichen mitdem Wiederanlaufziel (RTO): RTA-Lückeder MTA der abhängigen Prozesse: Wiederanlauflücke

Liegt keine nachgewiesene RTA vor, darf eine im Vertrag ausdrücklich vereinbarte Wiederherstellungszeit ersatzweise eingetragen werden, gekennzeichnet als „vertraglich zugesagt, nicht nachgewiesen“. Die Verfügbarkeit aus einem Service Level Agreement (SLA) ist keine RTA: Sie begrenzt nur die Summe der Ausfallzeit im Jahr, nicht die Dauer eines einzelnen Ausfalls (siehe Verfügbarkeit im SLA).

Beide Angaben prüfen sich gegenseitig. Szenarien, deren Ausfalldauer bis zur RTA reicht, sind vom Wiederanlaufplan abgedeckt. Szenarien darüber zeigen, wogegen der Plan nicht schützt – etwa Ransomware mit fünf Tagen bei einer RTA von vier Stunden.

Absicherungen und Ausweichlösungen

Absicherungen wirken auf zwei Arten. Beide verkürzen die Szenario-Ausfalldauer, die Wahrscheinlichkeit des Ausfalls senken sie nicht:

ArtBeispielWirkung
Maßnahme an der Ressourcezweites Rechenzentrum, Notstrom, Datensicherung, ZweitlieferantDie Ressource ist früher wieder verfügbar.
Ausweichlösung für den ProzessHomeoffice, Ersatzstandort, manuelles NotverfahrenDie Ressource bleibt ausgefallen, der Prozess arbeitet trotzdem weiter.

Die Szenario-Ausfalldauer ist deshalb als die Zeit festgelegt, bis die Ressource in dem Umfang wieder nutzbar ist, den die abhängigen Prozesse brauchen. Eine Absicherung verkürzt sie nur in den Szenarien, gegen die sie wirkt. Eine Notstromanlage zum Beispiel:

Szenario der Stromversorgunghilft die Notstromanlage?Szenario-Ausfalldauer
Netzausfall bis 72 Stundenja, nach Umschaltung1 Stunde
Großflächiger Stromausfall länger als der Treibstoffvorratnur teilweise5 Tage
Brand im Schaltanlagenraumnein, die Einspeisung ist zerstört30 Tage

Redundanz je Ressource. Die wichtigste Absicherung an der Ressource ist ihre Redundanz: ein zweites System, ein zweiter Standort oder ein zweiter Lieferant, der die benötigte Leistung übernimmt. Sie wird bei der Ressource einmal angegeben:

  • keine: Die Ressource ist nicht ersetzbar, sie ist ein Single Point of Failure.
  • teilweise: Die Redundanz übernimmt nur einen Teil der Leistung oder erst nach längerer Anlaufzeit.
  • vollständig: Die Redundanz übernimmt die benötigte Leistung nach einer kurzen Umschaltzeit, etwa einer Stunde.

Wirkung je Gefahr. Ob die Redundanz hilft, hängt von der Gefahr ab. Ein ERP-System, das auf einen Server in einem zweiten Rechenzentrum gespiegelt ist, übersteht einen Hardwaredefekt oder einen Brand im Serverraum, nicht aber Ransomware, denn die Verschlüsselung wird mitgespiegelt. Für jedes Szenario wird deshalb zuerst die Ausfalldauer ohne Redundanz geschätzt und dann vermerkt, ob die Redundanz bei dieser Gefahr greift. Greift sie, gilt bei vollständiger Redundanz die Umschaltzeit, bei teilweiser Redundanz eine eigens geschätzte Ausfalldauer mit Redundanz. Greift sie nicht, bleibt es bei der Dauer ohne Redundanz. Das gespiegelte ERP-System aus dem Beispiel des Rechners:

Szenario des ERP-Systemsgreift die Spiegelung?Ausfalldauer ohne Redundanzgerechnet wird mit
Hardwaredefekt Serverja24 Stunden1 Stunde (Umschaltzeit)
Brand im Serverraumja4 Wochen1 Stunde (Umschaltzeit)
Ransomwarenein, die Verschlüsselung wird mitgespiegelt5 Tage5 Tage
Sanktion des Anbietersnein, beide Server nutzen dieselbe Software6 Monate6 Monate

Wie viel die Redundanzen insgesamt bewirken, weist der Rechner gesondert aus (siehe Kennzahlen für die Geschäftsleitung).

Hilft eine Absicherung nur einem Teil der abhängigen Prozesse, wird die Ressource aufgeteilt. Homeoffice fängt den Ausfall der Büroarbeitsplätze auf, nicht den der Produktionshalle. Erfasst werden deshalb zwei Ressourcen: „Büroarbeitsplätze“ und „Produktionshalle“. Bei den Büroarbeitsplätzen lässt sich Homeoffice als teilweise Redundanz angeben: Beim Brand im Bürogebäude fielen sie ohne Redundanz drei Monate aus, mit Homeoffice 8 Stunden. Die Produktionshalle hat keine Redundanz und fällt beim Brand 30 Tage aus. Reicht eine Ausweichlösung nur für einen Teil der Leistung, etwa Homeoffice mit 70 Prozent, schätzen die Verantwortlichen die Ausfalldauer bis zu dem Zeitpunkt, ab dem der Prozess wieder im benötigten Umfang arbeiten kann. Was eine Ausweichlösung selbst braucht – Fernzugang, Notebooks – ist eine eigene Ressource mit eigenen Szenarien. So verlagert sich das Risiko sichtbar, statt zu verschwinden.

Gemeinsame Ursachen: auch indirekte Ressourcen beim Prozess erfassen

Manche Ereignisse treffen mehrere Ressourcen zugleich. Ein Brand im Produktionsgebäude zerstört Halle, Serverraum und Anlagensteuerung; ein Stromausfall legt Rechenzentrum, Anlagen und Netzwerk lahm. Damit ein solches Ereignis einmal und vollständig erfasst wird, gilt eine einfache Erfassungsregel:

Beim Prozess werden alle Ressourcen erfasst, die er braucht – auch die indirekten wie Stromversorgung, Netzwerk und Gebäude oder Standort.

Dann trifft ein Szenario der Stromversorgung oder des Gebäudes automatisch jeden Prozess, der davon abhängt. Sein Schaden umfasst alle diese Prozesse, je Prozesskette einmal gezählt, und im Jahresschaden zählt es einmal – bei der Ressource, zu der es gehört. Eine eigene Verknüpfung „Ressource hängt von Ressource ab“ oder „Szenario trifft weitere Ressourcen“ ist dafür nicht nötig. Sie würde dasselbe ein zweites Mal abbilden und die Erfassung unnötig verkomplizieren.

Beispiel. Fertigung, Versand und Ersatzteilvertrieb brauchen das ERP-System, und alle drei brauchen den Standort, an dem auch der Serverraum steht. Erfasst werden beim jeweiligen Prozess deshalb das ERP-System, die Stromversorgung und „Produktionsgebäude / Standort Werk“. Der Brand am Standort ist ein Szenario der Ressource Standort und trifft damit alle drei Prozesse. Dass der Brand auch den Serverraum zerstört, muss beim ERP-System nicht noch einmal erfasst werden.

Nicht modelliert wird, wie zwei verschiedene Szenarien zusammenwirken, die gleichzeitig eintreten – etwa ein Stromausfall während einer laufenden Wiederherstellung nach Ransomware.

Schritt 2 – Vom Ressourcenrisiko zum Prozessrisiko

Was wird zusammengefasst. Die Ressourcen, von denen ein Prozess abhängt, jeweils mit ihrem Ressourcenrisiko aus Schritt 1, gewichtet mit dem Abhängigkeitsfaktor: 0,25 bei geringer, 0,5 bei spürbarer, 0,75 bei erheblicher und 1 bei vollständiger Abhängigkeit.

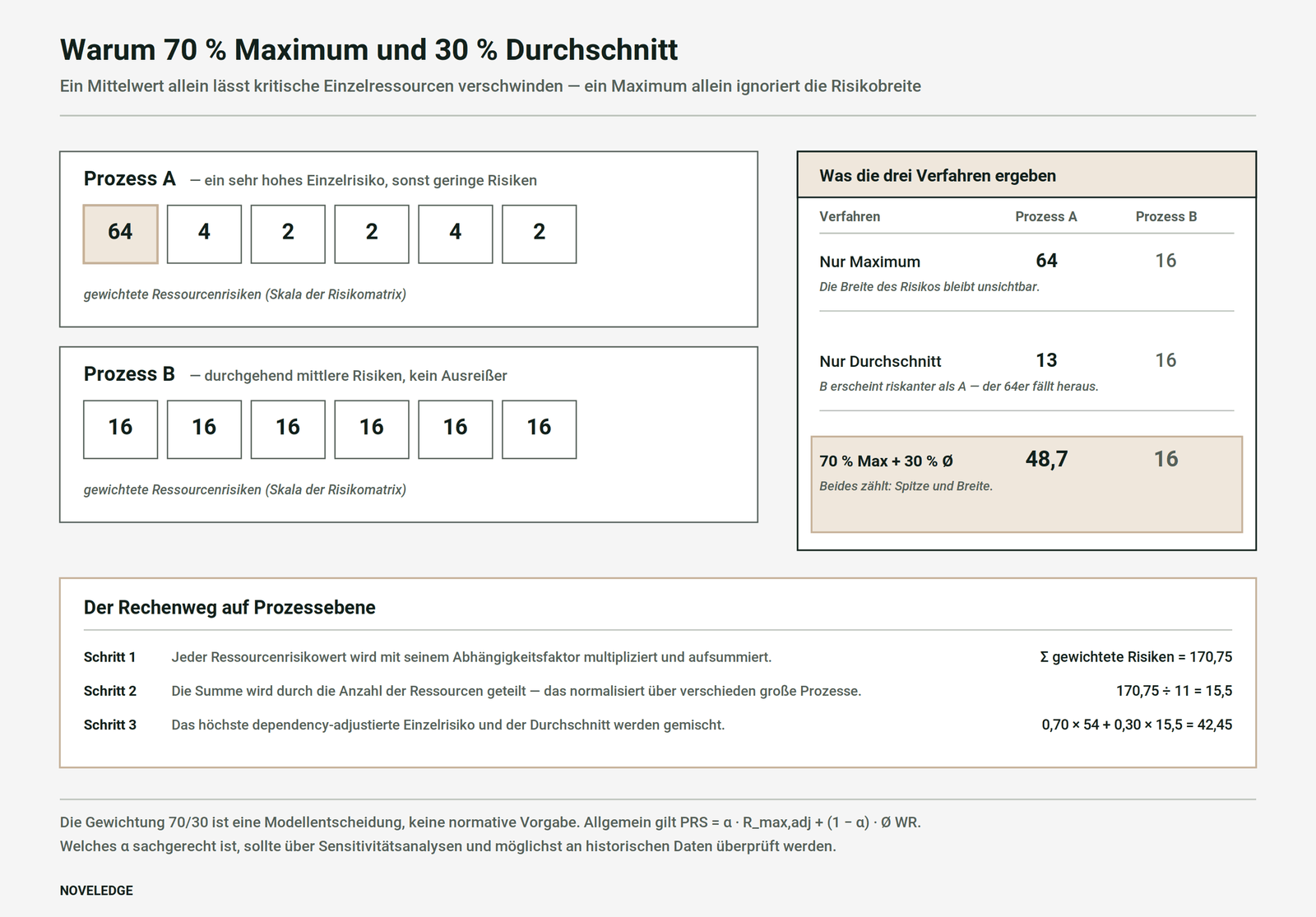

Regel: Spitze plus Breite. Prozessrisiko = höchstes gewichtetes Risiko × (1 + (1 − α) × Breite), höchstens 25. Die Breite liegt zwischen 0 und 1. Sie entsteht aus den übrigen gewichteten Risiken: Jedes übrige Risiko r lässt den Rest (1 − r ÷ 25) übrig, die Reste werden multipliziert, und die Breite ist 1 minus dieses Produkt. Bei α = 0,7 erhöhen die übrigen Ressourcen das höchste Risiko also um höchstens 30 Prozent.

Warum. Jede Ressource ist eine eigene Ursache für denselben Ausfall: Fällt SAP aus oder der Strom oder der Drucker, steht der Prozess. Mehr Ursachen bedeuten mehr Risiko. Das Prozessrisiko darf deshalb nie unter dem höchsten gewichteten Einzelrisiko liegen, und eine weitere Ressource darf es nie senken. Ein Durchschnitt erfüllt das nicht – er misst das typische Niveau, nicht die Zahl der Ursachen. Der Aufschlag ist prozentual, damit viele kleine Risiken einen kleinen Prozess nicht über seine Stufe heben: Zehn Ressourcen mit je 3 ergeben 3,6 und bleiben in der Stufe „gering“.

Beispiel. Der Prozess Fertigung hängt ab von SAP (Ressourcenrisiko 9, Abhängigkeit vollständig, gewichtet 9), vom Strom (8, erheblich, gewichtet 6) und von einem Drucker (8, gering, gewichtet 2). Strom lässt den Rest 1 − 6 ÷ 25 = 0,76, der Drucker 1 − 2 ÷ 25 = 0,92. Das Produkt ist 0,699, die Breite 0,301. Prozessrisiko = 9 × (1 + 0,3 × 0,301) = 9,8.

VerfahrenProzessrisiko
nur das höchste Risiko9,0
70 Prozent Höchstwert und 30 Prozent Durchschnitt8,0 – liegt unter dem höchsten Einzelrisiko
Spitze plus Breite9,8
Gewichtete Ressourcenrisiken 9, 6 und 2 auf der Skala bis 25. Das Prozessrisiko ist das höchste Risiko 9 plus ein Aufschlag für die Breite, zusammen 9,8.Schritt 2 – Spitze plus BreiteSAP (Abhängigkeit 4, Faktor 1)9Strom (Abhängigkeit 3, Faktor 0,75)6Drucker (Abhängigkeit 1, Faktor 0,25)2Prozessrisiko Fertigung9,80510152025höchstes RisikoAufschlag für die Breite (höchstens 30 %)
Die übrigen Ressourcen erhöhen das höchste Risiko um höchstens 30 Prozent – nie senken sie es.

Warum ein Prozessrisiko unter dem höchsten Ressourcenrisiko liegen kann

Ein Ressourcenrisiko beschreibt die Ressource als Ganzes – über alle Prozesse, die von ihr abhängen. Ein Prozess, der eine Ressource nur teilweise braucht, ist von ihrem Ausfall auch nur teilweise betroffen. Deshalb gehen die Ressourcenrisiken nicht ungewichtet in das Prozessrisiko ein, sondern multipliziert mit dem Abhängigkeitsfaktor. Erst danach werden die Spitze bestimmt und der Aufschlag für die Breite berechnet.

Das Prozessrisiko liegt deshalb nie unter dem höchsten gewichteten Ressourcenrisiko. Unter dem höchsten ungewichteten Ressourcenrisiko kann es sehr wohl liegen. Ein Beispiel:

RessourceRessourcenrisikoAbhängigkeitFaktorgewichtet
ERP-System15 (hoch)spürbar (Stufe 2)0,57,5
Logistikdienstleister6vollständig (Stufe 4)16

Die Spitze ist 7,5. Die Breite ist 1 − (1 − 6 ÷ 25) = 0,24. Das Prozessrisiko beträgt 7,5 × (1 + 0,3 × 0,24) ≈ 8,0 und liegt damit in der Stufe „mittel“, obwohl das ERP-System selbst „hoch“ ist. Der Prozess braucht das ERP-System eben nur teilweise. In der Vier-mal-vier-Matrix ergibt dieselbe Logik zum Beispiel 12 × 0,5 = 6 und 6 × 1 = 6, also 6 × (1 + 0,3 × 0,375) ≈ 6,7.

In der Prozesslandkarte des Rechners zeigt die Linienstärke die Abhängigkeit. Beim Überfahren oder Antippen einer Linie oder eines Prozesses erscheint der Rechenweg.

Schritt 3 – Vom Prozessrisiko zum Kettenrisiko

Was wird zusammengefasst. Die Prozesse einer Prozesskette, jeweils mit ihrem Prozessrisiko aus Schritt 2.

Regel. Dieselbe wie in Schritt 2: Spitze plus Breite.

Warum. Fällt ein Prozess der Kette aus, steht die Kette. Die Prozesse sind damit wie die Ressourcen eines Prozesses verschiedene Ursachen für denselben Ausfall. Den Schaden zählt die Kette trotzdem nur einmal – das regelt die Schadenslogik, nicht die Risikoregel.

Beispiel. Die Kette Auftragsabwicklung besteht aus Fertigung (9,8), Versand (8) und Verpackung (4). Die Breite der übrigen beträgt 0,429, das Kettenrisiko 9,8 × (1 + 0,3 × 0,429) = 11,1 und damit „hoch“, obwohl kein einzelner Prozess diese Stufe erreicht.

Prozessrisiken 9,8, 8 und 4 auf der Skala bis 25. Das Kettenrisiko ist das höchste Prozessrisiko plus ein Aufschlag für die Breite, zusammen 11,1.Schritt 3 – auch die Kette: Spitze plus BreiteFertigung9,8Versand8Verpackung4Kettenrisiko Auftragsabwicklung11,10510152025höchstes RisikoAufschlag für die Breite (höchstens 30 %)
Fällt ein Prozess aus, steht die Kette. Mehrere gefährdete Prozesse erhöhen deshalb das Kettenrisiko.

Schritt 4 – Vom Kettenrisiko zum Standort- und Unternehmensrisiko

Was wird zusammengefasst. Die unabhängigen Prozessketten eines Standorts oder des Unternehmens.

Regel. Mischverfahren: α × höchstes Kettenrisiko + (1 − α) × Durchschnitt, gewichtet nach dem Schaden der Ketten im jeweils schwersten Szenario. Daneben wird immer das höchste Kettenrisiko ausgewiesen.

Warum. Unabhängige Ketten sind keine Ursachen desselben Ausfalls, sondern verschiedene Bereiche. Fällt die Auftragsabwicklung aus, laufen Ersatzteilgeschäft und Service weiter. Das Standortrisiko ist deshalb ein Lagebild: Wie ist der Standort insgesamt aufgestellt? Es darf unter dem höchsten Kettenrisiko liegen. Damit dabei kein hohes Risiko weggemittelt wird, steht das höchste Kettenrisiko immer daneben. Das entspricht der Schadenslogik: Innerhalb einer Kette zählt der Schaden einmal, über unabhängige Ketten wird addiert.

Beispiel. Drei Ketten mit 11,1, 4 und 3, der Einfachheit halber gleich gewichtet. Standortrisiko = 0,7 × 11,1 + 0,3 × 6,0 = 9,6, also „mittel“ – daneben das höchste Kettenrisiko 11,1, „hoch“.

Drei unabhängige Prozessketten mit 11,1, 4 und 3. Das Standortrisiko als Lagebild beträgt 9,6 und steht immer neben dem höchsten Kettenrisiko 11,1.Schritt 4 – Lagebild unabhängiger BereicheKette AAuftragsabwicklung11,1Kette BErsatzteilgeschäft4Kette CService3Standortrisiko (Lagebild)70 % höchstes + 30 % Durchschnitt9,6 · Mitteldaneben höchstesKettenrisiko11,1 · Hoch
Unabhängige Bereiche fallen nicht gemeinsam aus. Das Lagebild darf unter dem höchsten Kettenrisiko liegen – das höchste wird deshalb immer daneben ausgewiesen.

Bezug. Wird nur ein Standort bewertet, bleiben Stufen und Risikowerte auf den EBIT des Gesamtunternehmens bezogen. Der Rechner zeigt das Ergebnis dann als „Risiko der Bezugseinheit“ und vergleicht das schwerste einzelne Szenario mit dem Teil des tolerierbaren EBIT-Verlusts, der dem Standort zugeteilt ist – Herleitung im Abschnitt Vom tolerierbaren EBIT-Verlust des Unternehmens zum Standort.

Schritt 5 – Parameter und Sensitivitätsanalyse

Der Parameter α. α = 0,7 ist eine Modellentscheidung, keine normative Vorgabe. Er wirkt an zwei Stellen und beantwortet dort dieselbe Frage – wie viel zählt die Breite gegenüber der Spitze? Im Lagebild von Schritt 4 ist α das Gewicht des höchsten Kettenrisikos, in den Schritten 2 und 3 ist 1 − α der größte Aufschlag für die Breite. Bei 30 Prozent hebt die Breite einen Prozess höchstens um eine Stufe, und nur dann, wenn er schon nahe an deren Grenze liegt. Je größer der Aufschlag, desto mehr entscheidet die Zahl der Ressourcen statt der Spitze über die Stufe. Das widerspräche dem Grundsatz, dass die Spitze stärker zählt als die Breite.

Ein kleineres α, also mehr Gewicht für die Breite, ist begründet, wenn Ressourcen stark zusammenhängen, wenig Redundanz besteht oder viele Bewertungen unsicher sind. Ein größeres α ist begründet, wenn Ressourcen sehr fein aufgeteilt erfasst sind, weitgehend unabhängig und gut abgesichert sind oder die Organisation bewusst nach der Spitze steuert.

Weitere Setzungen. Auch die Abhängigkeitsfaktoren und die Stufengrenzen am EBIT sind Setzungen. Die Sensitivitätsanalyse prüft deshalb drei Parameter:

ParameterStandardgeprüft mit
Gewichtung α0,70,6 und 0,8
Abhängigkeitsfaktoren0,25 / 0,5 / 0,75 / 1jeweils eine halbe Stufe niedriger und höher, zum Beispiel 0,375 und 0,625 statt 0,5
Stufengrenzen am EBIT5 / 20 / 35 / 50 %alle Grenzen 20 Prozent niedriger und höher

Robust oder abhängig. Ändert sich bei keiner Variation eine Risikostufe, ist das Ergebnis robust. Ein Prozess mit den gewichteten Risiken 12 und 4 ergibt bei α = 0,8, 0,7 und 0,6 die Werte 12,4, 12,6 und 12,8 – stets „hoch“. Der Prozess Fertigung aus Schritt 2 dagegen ergibt 9,5, 9,8 und 10,1: bei α = 0,6 „hoch“, sonst „mittel“. Seine Einstufung hängt also an der Wahl von α.

Handhabung. Ist ein Ergebnis robust, steht die Stufe. Hängt es von einem Parameter ab, ist dessen Wahl keine technische Einstellung mehr, sondern eine Entscheidung mit Folgen – etwa ob ein Prozess an die Geschäftsleitung eskaliert wird. Sie gehört dann in die Entscheidungsvorlage: Die Geschäftsleitung legt den Wert begründet fest, dokumentiert ihn und behält ihn über die Jahre bei, damit Ergebnisse vergleichbar bleiben (siehe Entscheidungen vorbereiten, Leitung entscheidet). Liegen Störungsdaten vor, lässt sich die Wahl prüfen: Entstanden schwere Ausfälle oft aus dem Zusammentreffen mehrerer mittlerer Risiken, zählt die Breite in der Wirklichkeit mehr, und α sollte sinken.

Schritt 6 – Kennzahlen für die Geschäftsleitung

Eine feste Ausfalldauer für alle Risiken braucht es nicht mehr: Jedes Szenario bringt seine eigene mit. Für die Geschäftsleitung ergeben sich daraus fünf Angaben:

  • Maßgebliches Risiko: das höchste Risiko mit dem Szenario und der Ausfalldauer, die es bestimmen.
  • Lagebild: das Standort- oder Unternehmensrisiko aus Schritt 4, immer zusammen mit dem höchsten Kettenrisiko.
  • Erwarteter Jahresschaden in Euro: die Summe aus repräsentativer Häufigkeit der Wahrscheinlichkeitsstufe mal Schaden über alle Szenarien. Er ist eine Näherung, die Größenordnungen zeigt, keine Prognose (siehe Skalen).
  • Schaden der längsten Zeitstufe: der Schaden über den Betrachtungszeitraum von 30 Tagen im Vergleich zur Risikotragfähigkeit.
  • Schwerstes einzelnes Szenario: das einzelne Ereignis mit dem höchsten Schaden über alle Prozesse und Ketten, die es trifft. Mit ihm – nicht mit dem Schadenspotenzial – wird der tolerierbare EBIT-Verlust je Ereignis verglichen (Begründung im Abschnitt Tolerierbarer Verlust und schwerstes einzelnes Szenario).
  • Schadenspotenzial: die Summe der schwersten Szenarien aller Ketten, berechnet aus den BIA-Angaben und ins Verhältnis zum geplanten EBIT gesetzt. Es ist kein einzelnes Ereignis, sondern eine Obergrenze zur Einordnung. Und es ist ein Ergebnis, keine Einstellung: Ändern lässt es sich nur über die zugrunde liegenden Schadenswerte und Szenarien.

Dazu kommen zwei Lücken, die neben dem Risikowert stehen. Eine Wiederanlauflücke besteht, wenn die Szenario-Ausfalldauer über der MTA eines abhängigen Prozesses liegt; was sie bedeutet und wie mit ihr umzugehen ist, beschreibt der folgende Abschnitt. Eine RTA-Lücke besteht, wenn die nachgewiesene Wiederanlaufzeit einer Ressource über ihrem Wiederanlaufziel liegt (siehe RTA und Szenario-Ausfalldauer).

Sind Redundanzen angegeben, zeigt der Rechner zusätzlich die Wirkung der Redundanz: erwarteter Jahresschaden und Unternehmensrisiko einmal mit und einmal ohne Redundanz gerechnet, im Beispiel 2,61 statt 4,20 Mio. € pro Jahr, 7,8 statt 8,1 und vier statt fünf Prozesse mit Wiederanlauflücke. Der Unterschied zeigt, wie viel Risiko an den Redundanzen hängt und damit daran, dass sie im Ernstfall tragen. Ob sie das tun, zeigt erst die Übung.

Die Wiederanlauflücke

Was sie zeigt. Eine Wiederanlauflücke liegt vor, wenn mindestens ein Szenario einer Ressource länger dauert, als ein abhängiger Prozess verträgt: Die Szenario-Ausfalldauer liegt über seiner maximal tolerierbaren Ausfallzeit (MTA).

Warum sie echt ist. Die Szenario-Ausfalldauer ist netto geschätzt, also mit allen Absicherungen, die heute vorhanden sind (siehe Netto-Einschätzung). Maßnahmen wirken auf zwei Wegen. Manche senken die Wahrscheinlichkeit, dass es überhaupt zum Ausfall kommt, etwa Brandschutz. Andere verkürzen die Dauer, etwa ein Ersatzverfahren oder eine Redundanz. Beides steckt bereits in den Netto-Werten, die Redundanz über die Angabe, bei welchen Gefahren sie greift. Liegt die Dauer trotzdem über der MTA, ist die Lücke keine Rechenungenauigkeit, sondern ein Befund. Ein zusätzliches Häkchen „Maßnahmen vorhanden“ würde daran nichts ändern, denn die Maßnahmen sind schon eingerechnet.

Was Redundanz bewirkt. Redundanz verkürzt die Ausfalldauer, nicht die Wahrscheinlichkeit. Sie wirkt nur bei den Gefahren, bei denen sie greift, und bei vollständiger Redundanz zählt nur die Umschaltzeit. Im Beispiel des Rechners sinkt die Ausfalldauer des gespiegelten ERP-Systems beim Hardwaredefekt von 24 Stunden auf 1 Stunde. Bei Ransomware greift die Spiegelung nicht: Die 5 Tage bleiben und mit ihnen die Wiederanlauflücke. Deutlich wirkt die vollständige Redundanz der Netzwerk-Kernkomponente: Fällt ein Core-Switch aus, dauert die Ersatzbeschaffung 3 Tage; der zweite Switch übernimmt nach 1 Stunde. Das Ressourcenrisiko sinkt von 6 („mittel“) auf 3 („gering“), und die Wiederanlauflücke der Fertigung (MTA 48 Stunden) entfällt. Teilweise wirken Notstrom (regionaler Netzausfall 2 statt 12 Stunden) und ein zweiter Logistikdienstleister (Streik 24 Stunden statt 5 Tage). Die Rechnungsstellung ist vollständig abgesichert: georedundant betriebene Rechnungssoftware und Homeoffice für die Büroarbeitsplätze, Prozessrisiko 2,3 („sehr gering“), keine Wiederanlauflücke. Insgesamt sinkt der erwartete Jahresschaden durch die Redundanzen des Beispiels von rund 4,2 auf 2,6 Mio. €, die Zahl der Prozesse mit Wiederanlauflücke von fünf auf vier.

Zwei getrennte Ergebnisse. Risikowert und Wiederanlauflücke beantworten verschiedene Fragen:

  • Risikowert: Wie groß ist das Risiko – aus Wahrscheinlichkeit und finanzieller Auswirkung?
  • Wiederanlauflücke: Würde ein Ausfall länger dauern, als der Prozess verträgt?

Ein seltenes Szenario kann deshalb einen niedrigen Risikowert haben und trotzdem eine Wiederanlauflücke zeigen.

Was daraus folgt. Die Lücke ist eine Aufgabe des Business Continuity Managements (BCM). Es gibt zwei Wege:

  • Dauer verkürzen: zusätzliche Maßnahmen wie eine Redundanz, ein Ersatzverfahren oder eine schnellere Wiederbeschaffung. Danach wird die Ausfalldauer neu eingeschätzt; eine neue Redundanz wird bei der Ressource angegeben und bei den Gefahren vermerkt, bei denen sie greift.
  • Bewusst akzeptieren: Die Geschäftsleitung entscheidet und dokumentiert, dass sie die Lücke trägt – etwa weil das Szenario sehr selten ist oder eine Maßnahme unverhältnismäßig wäre (siehe Entscheidungen vorbereiten, Leitung entscheidet).

Maßnahmen, die nur die Wahrscheinlichkeit senken, verkleinern den Risikowert, schließen die Lücke aber nicht: Tritt das Szenario ein, dauert der Ausfall genauso lange. Sie können eine bewusste Akzeptanz allerdings begründen.

Beispiel. Die Just-in-time-Belieferung eines Großkunden verträgt höchstens 8 Stunden Ausfall. Das ERP-System fiele bei einem Cyberangriff trotz Backup und Notfallplan netto 5 Tage aus. Der Risikowert dieses Szenarios kann trotzdem nur „mittel“ sein, weil es selten ist. Die Wiederanlauflücke beträgt gut viereinhalb Tage. Entweder ein Ersatzverfahren für die Belieferung verkürzt die Ausfalldauer für diesen Prozess, oder die Geschäftsleitung akzeptiert die Lücke ausdrücklich.

Abgrenzung zur RTA-Lücke. Die RTA-Lücke vergleicht die nachgewiesene Wiederanlaufzeit einer Ressource mit ihrem Wiederanlaufziel (RTO) und betrifft den Wiederanlaufplan der Ressource. Die Wiederanlauflücke vergleicht die Dauer eines konkreten Szenarios mit der MTA eines Prozesses und betrifft den Geschäftsbetrieb. Beide können unabhängig voneinander auftreten.


Vom Ressourcenrisiko zum Prozessrisiko

Ist die Auswirkung abgeleitet, wird sie mit der Ausfallwahrscheinlichkeit der Ressource zum Ressourcenrisiko verbunden. Das Modell arbeitet dabei mit einer Fünf-mal-fünf-Matrix aus Ausfallwahrscheinlichkeit und Auswirkung (siehe Die Skalen), deren Ergebnis als Risikopotenzial bezeichnet wird. Die Ressourcen selbst lassen sich Kategorien zuordnen — Personal, IT, OT, Standort und Infrastruktur, Produkte sowie Lieferanten und sonstige Dritte —, und die Bewertung ist ausdrücklich auch auf Ebene ganzer Ressourcengruppen vorgesehen.

Warum die Ressource-Risiken nicht einfach summiert werden

Angenommen, Prozess A benötigt fünf Ressourcen und Prozess B benötigt fünfundzwanzig. Eine einfache Summe würde Prozess B allein deshalb ein höheres Risiko zuweisen, weil er von mehr Ressourcen abhängt. Eine Summe ist deshalb ungeeignet. Für jede Ressource i gilt zunächst:

gewichtetes Risiko = Risikowert × Abhängigkeitsfaktor

Frühere Fassungen dieses Modells bildeten daraus einen Durchschnitt über die Anzahl der Ressourcen, damit Prozesse unterschiedlicher Größe vergleichbar bleiben. In der überarbeiteten Rechnung übernimmt das die Breite: Sie wächst mit jeder weiteren Ressource, bleibt aber unter 1. Ein Prozess mit fünfundzwanzig Ressourcen liegt deshalb höchstens 30 Prozent über seinem höchsten Einzelrisiko und wird nicht allein durch die Zahl seiner Ressourcen zum größten Risiko.

Warum der Durchschnitt allein nicht genügt

Ein reiner Mittelwert hat eine für die Business Continuity gefährliche Eigenschaft: Er mittelt kritische Einzelressourcen weg. Ein Prozess mit zehn unkritischen Ressourcen und einer hochkritischen erscheint im Durchschnitt harmlos — obwohl genau diese eine Ressource den Prozess zum Stillstand bringen kann.

Die Mischverfahren

Vom Durchschnitt zum Aufschlag

Die erste Fassung dieses Modells kombinierte beide Sichtweisen über einen Durchschnitt:

Prozessrisiko = 0,70 × höchstes gewichtetes Risiko + 0,30 × Durchschnitt
Die Spitze zählt stärker als die Breite, aber die Breite zählt mit.

Die Begründung gilt unverändert. Die Umsetzung über den Durchschnitt hat sie aber verfehlt: Der Durchschnitt liegt immer unter dem höchsten Wert, und jede zusätzliche Ressource mit kleinem Risiko senkt ihn – und damit das Prozessrisiko. Im Beispiel aus Schritt 2 ergäbe die erste Fassung 8,0, also weniger als das höchste Einzelrisiko von 9. Ein Prozess mit mehr Ausfallursachen bekäme so ein niedrigeres Risiko. Genau das sollte die Mischung verhindern: Eine kritische Einzelressource darf nicht durch viele kleinere Risiken nivelliert werden.

Die überarbeitete Rechnung behält deshalb die Begründung und korrigiert die Umsetzung. Auf Prozess- und Kettenebene gilt Spitze plus Breite: Das höchste Einzelrisiko zählt voll, die übrigen erhöhen es um höchstens 1 − α – im Beispiel auf 9,8. Auf Standort- und Unternehmensebene bleibt das Mischverfahren, weil dort unabhängige Bereiche zusammengefasst werden. Die Regeln und ihre Gründe stehen im Abschnitt Die Rechnung Schritt für Schritt.

Warum ausgerechnet 70/30?

An dieser Stelle ist fachliche Redlichkeit wichtiger als Überzeugungskraft: Die Gewichtung von 70 zu 30 ist keine normative Vorgabe, sondern eine Modellentscheidung. Ihre Logik besteht darin, dass ein stark abhängiger kritische Einzelressource nicht durch eine Vielzahl kleinerer Risiken nivelliert werden darf, die gesamte Risikoexposition eines Prozesses aber gleichwohl einfließen soll. Allgemein formuliert gilt:

Prozessrisiko = höchstes gewichtetes Risiko × (1 + (1 − α) × Breite)  mit  0 ≤ α ≤ 1

Die derzeitige Parametrisierung lautet α = 0,7, also höchstens 30 Prozent Aufschlag für die Breite. Welcher Wert sachgerecht ist, prüft der Rechner mit einer Sensitivitätsanalyse: Er rechnet jedes Ergebnis zusätzlich mit α ± 0,1. Wie die Grenze nach oben begründet ist, wann α verändert werden sollte und wie mit abhängigen Ergebnissen umzugehen ist, beschreibt Schritt 5. Solange α nicht an Störungsdaten überprüft ist, bleibt es eine begründete Annahme — nicht mehr, aber auch nicht weniger.

Zum Selberrechnen

Wie stark diese Setzungen das Ergebnis bewegen, lässt sich schlecht behaupten und gut vorführen. Im folgenden Rechenmodell sind alle Größen einstellbar, die eine Business Impact Analyse erhebt: der Auswirkungsverlauf über die Ausfalldauer, die Bezugsgröße, die Stufenschwellen, die Abhängigkeitsfaktoren und die Ausfallwahrscheinlichkeiten der Ressourcen. Der Regler für α zeigt unmittelbar, wie stark die Breite das höchste Einzelrisiko erhöht; bei α = 1 zählt nur das höchste Einzelrisiko. Die Kennzahl zeigt zusätzlich, ob die Einstufung bei leicht veränderten Einstellungen gleich bleibt (α, Abhängigkeitsfaktoren, Stufenschwellen). Je Ressource lässt sich außerdem eine Redundanz angeben; sie zählt nur, wenn sie bei der bewerteten Gefahr wirkt.

Alle Größen, die eine Business Impact Analyse erhebt, sind hier einstellbar. Jede Einstellung ist kurz erklärt; die Vorbelegung ist ein Beispiel und darf überschrieben werden.

1 — Business Impact Analyse

Was ein Ausfall das Geschäft kostet

Das geplante Betriebsergebnis des Gesamtunternehmens für das laufende Jahr, nicht das Ergebnis eines Vorjahres. Daran wird gemessen, wie schwer ein Schaden wiegt – mit denselben Euro-Grenzen an allen Standorten. Vom Unternehmen zum Standort

Ab wann eine Unterbrechung nicht mehr hinnehmbar ist. Keine Rechengröße, sondern Maßstab für die Wiederanlauflücke: Liegt die Szenario-Ausfalldauer einer Ressource darüber, weist der Rechner es aus.

Finanzieller Schaden je Ausfalldauer (Mio. €, kumuliert)

Je länger der Prozess steht, desto größer der Schaden. Die Werte sind die finanzielle Auswirkung aus der BIA, kumuliert und brutto, aufgeteilt in vier Bestandteile: Ertragsausfall während der Unterbrechung, Mehrkosten für Fortführung und Wiederherstellung, rechtliche und vertragliche Folgekosten sowie Verluste durch Reputation und Markt nach dem Wiederanlauf. Jeder Betrag zählt einmal; gerechnet wird mit der Summe. Was sich nicht in Euro fassen lässt, bewertet die BIA qualitativ; es geht nicht in die Rechnung ein. Sie kann über 100 % des EBIT liegen, besonders über die MTA hinaus. Leere Felder gelten als nicht bewertet; gerechnet wird dann mit der vorherigen Stufe als Untergrenze. Abgrenzung der Bestandteile

Dauer · Mio. €Ertrags­ausfallMehr­kostenRechtlich/ vertraglichReputation/ MarktSumme (Mio. €)Anteil am EBITStufe

Ab wann gilt welche Auswirkungsstufe?

Der Schaden wird in fünf Stufen eingeteilt (bei 4 × 4 in vier) — gemessen als Anteil am EBIT, Standard 5 / 20 / 35 / 50 %. Höhere Schwellen bedeuten mildere Einstufung und damit kleinere Risikowerte. Deckungsbeitrag und EBIT

2 — Modellparameter

Wie gerechnet wird
Ausfallannahme (Vergleich): einheitliche Ausfalldauer

Das Ergebnis rechnet jede Ressource mit ihrer wirksamen Ausfalldauer (mit Redundanz, wenn sie greift). Die hier gewählte Dauer gilt nur für den Vergleich in der Kurve unten: Welches Prozessrisiko ergäbe sich, wenn alle Ressourcen gleich lange ausfielen?

Standard ist 5 × 5 wie im Unternehmensrechner: fünf Wahrscheinlichkeitsstufen als Häufigkeitsklassen pro Jahr, fünf Auswirkungsstufen, Risikowert 1 bis 25, fünf Risikostufen. 4 × 4 bleibt wählbar; ältere gespeicherte Eingaben öffnen in 4 × 4.

Wie stark hängt der Prozess an einer Ressource?

Diese vier Faktoren übersetzen die Abhängigkeitsstufen 1 bis 4 in Zahlen. Ein Faktor von 1,00 heißt: Fällt die Ressource aus, steht der Prozess. Ein kleinerer Faktor dämpft sowohl den Schaden als auch den Risikobeitrag.

3 — Ressourcen des Prozesses

RessourceAusfall­wahr­schein­lich­keitAbhängig­keitAusfall­dauer ohne Red­un­danzRed­un­danzFaktorSchaden Mio. €AuswirkungRisikowertgewichtet

Die Ausfallwahrscheinlichkeit ist eine Häufigkeitsklasse pro Jahr: wie oft führt die Gefahr zum Ausfall der Ressource (bei 5 × 5: 1 seltener als alle 30 Jahre, 2 alle 10 bis 30 Jahre, 3 alle 3 bis 10 Jahre, 4 alle 1 bis 3 Jahre, 5 mindestens einmal pro Jahr). Die Abhängigkeit von 1 bis 4 stammt aus der BIA. Je Ressource steht hier ihr maßgebliches Szenario; der Unternehmensrechner bewertet mehrere Szenarien je Ressource. Die Ausfalldauer ohne Redundanz sagt, wie lange die Ressource im bewerteten Szenario nicht nutzbar wäre – mit allen vorhandenen Maßnahmen außer ihrer Redundanz; liegt sie zwischen zwei Stufen, gilt die nächsthöhere. Die Redundanz geben Sie gesondert an: vollständig mit Umschaltzeit, teilweise mit einer Dauer mit Redundanz. Sie zählt nur, wenn sie bei der bewerteten Gefahr wirkt – ein gespiegeltes Rechenzentrum fängt einen Brand auf, aber keine Ransomware. Gerechnet wird mit der wirksamen Dauer. Alles Weitere rechnet sich daraus: Schaden = Schaden des Prozesses bei dieser Ausfalldauer × Faktor · Auswirkung = Stufe, die sich aus dem EBIT-Anteil ergibt · Risikowert = Wert aus der Risikomatrix · gewichtet = Risikowert × Faktor. Sandfarben hinterlegt ist die Ressource mit dem höchsten gewichteten Risiko.

Ergebnis

Prozessrisiko
–
–
Höchstes Einzelrisiko
–
–
Ø gewichtetes Risiko
–
–

Was die drei Verfahren ergeben

Dasselbe Prozessrisiko, dreimal verschieden gerechnet. Die Farbe entspricht der Einstufung in der Risikomatrix.

Sensitivität der Modellparameter

Gewicht α, Abhängigkeitsfaktoren und Stufenschwellen sind Einstellungen des Rechners. Jede Zeile rechnet mit einer leicht veränderten Einstellung: α um 0,1, alle Faktoren um 0,125 (eine halbe Stufe), alle Schwellen um 20 %. Bleibt die Risikostufe gleich, ist das Ergebnis robust. Mehr zur Sensitivitätsprüfung ↗

Der Rechner bewertet einen Prozess. Trägt eine Ressource mehrere voneinander unabhängige Prozessketten, addieren sich deren Schäden — dieser Fall ist im Beitrag beschrieben und im NOVELEDGE Risikorechner über mehrere Prozesse bis zum Unternehmensrisiko durchgerechnet.

Risikomatrix

Ausfallwahrscheinlichkeit × Auswirkung
Auswirkungsstufe · Anteil am EBIT →

Waagerecht die Auswirkungsstufe, senkrecht die Ausfallwahrscheinlichkeit. Ein Punkt in einer Zelle zeigt eine Ressource, die dort liegt.


Ausfallannahme (Vergleich)

gleiche Ausfalldauer für alle Ressourcen – keine Prognose

Die Kurve zeigt das Prozessrisiko, wenn für alle Ressourcen gleichzeitig dieselbe Ausfalldauer angenommen wird. Das ist ein Vergleich: Das Ergebnis oben nutzt die Szenario-Ausfalldauer jeder einzelnen Ressource.

Rechenmodell: Schaden je Ressource bei ihrer wirksamen Ausfalldauer (mit Redundanz, wenn sie bei der Gefahr greift) · gewichtetes Risiko = Risikowert × Faktor · Prozessrisiko = höchstes gewichtetes Risiko × (1 + (1 − α) × Breite), höchstens der höchste Matrixwert; Breite = 1 − Π(1 − r ÷ höchster Matrixwert) über die übrigen gewichteten Risiken. Der Durchschnitt dient nur dem Vergleich. Risikostufen bei 5 × 5 (Risikowert): sehr gering unter 3, gering ab 3, mittel ab 5, hoch ab 10, sehr hoch ab 16 – auch für Zwischenwerte. Die Gewichtung α, die Abhängigkeitsfaktoren, die Stufenschwellen, die Wahrscheinlichkeitsklassen und der Abstand der Matrixstufen sind Setzungen des Modells und keine normativen Vorgaben; die Sensitivitätsprüfung variiert α um ± 0,1, die Faktoren um ± 0,125 und die Schwellen um ± 20 %. Die MTA ist eine Toleranzgrenze und keine Ausfallwahrscheinlichkeit. Ein Matrixwert ordnet Risiken, er beziffert keinen erwarteten Verlust. Jenseits der MTA wachsen Folgeschäden meist überproportional. Der Rechner rechnet diesen Anstieg nicht hoch, sondern verwendet die in der BIA eingetragenen Schäden je Ausfalldauer, bis zur letzten Stufe, dem Betrachtungszeitraum von 30 Tagen; längere Ausfälle gehen mit diesem Wert als Untergrenze ein. Fehlen Werte über der MTA oder sind sie zu niedrig geschätzt, unterschätzt das Ergebnis das Risiko.

Drei Vergleiche lohnen besonders. Erstens die Stufenschwellen: Werden sie von der Vorbelegung 5 / 20 / 35 / 50 Prozent auf 5 / 10 / 20 / 35 Prozent gesenkt, steigt das Prozessrisiko von 6,9 („mittel“) auf 10,5 („hoch“), ohne dass sich an den Eingangsdaten etwas ändert. Zweitens die Skala der Matrix: Der Wechsel zwischen geometrischer und multiplikativer Stufung verändert nicht nur die Zahlengröße, sondern auch das Verhältnis der Risiken zueinander. Drittens die Redundanz: In der Vorbelegung liefert ein Zweitlieferant nach 24 statt nach 72 Stunden, und die Notstromversorgung verkürzt einen regionalen Netzausfall von 12 auf 2 Stunden. Mit Redundanz liegt das Prozessrisiko bei 6,9, ohne bei 7,0 – vor allem aber schließt sich beim Schlüssellieferanten die Wiederanlauflücke. Entfernen Sie dort den Haken „wirkt bei dieser Gefahr“, kehrt sie zurück. Beim ERP-System ist die Redundanz vollständig, greift aber nicht: Bewertet ist eine Ransomware, und die Verschlüsselung wird mitgespiegelt.


Vom Prozessrisiko zum Standort- und Unternehmensrisiko

Mehrere Prozessketten bilden das Risikoprofil eines Standortes. Unabhängige Ketten sind verschiedene Bereiche, keine Ursachen desselben Ausfalls. Das Standortrisiko ist deshalb ein Lagebild, für das weder das Maximum noch der Durchschnitt allein aussagekräftig wäre (Schritt 4):

Standortrisiko = α × höchstes Kettenrisiko + (1 − α) × nach Kettenschaden gewichteter Durchschnitt

Auf Unternehmensebene stellt sich dasselbe Problem erneut. Alle Standortrisiken zu addieren wäre wenig sinnvoll: Ein Unternehmen mit dreißig Standorten wäre dann automatisch riskanter als eines mit drei. Umgekehrt darf ein hochkritischer Produktionsstandort nicht im Durchschnitt von neunundzwanzig kleinen Vertriebsstandorten verschwinden. Auf dieser Ebene sollte deshalb zusätzlich eine wirtschaftliche oder strategische Standortgewichtung einfließen — etwa der EBIT- oder Umsatzbeitrag, der Produktionsanteil, der Anteil an kritischen Produkten oder Dienstleistungen.

Ein Maßstab für alle Standorte. Damit Standortrisiken vergleichbar und zusammenführbar bleiben, misst jeder Standort seinen Schaden am geplanten EBIT des Gesamtunternehmens – mit denselben Euro-Grenzen. Der wirtschaftliche Beitrag des Standorts fließt über seinen Anteil am tolerierbaren EBIT-Verlust ein: Die Geschäftsleitung legt den tolerierbaren Verlust je Ereignis fest, und jeder Standort erhält den Teil, der seinem Anteil am Unternehmens-EBIT entspricht. Die Herleitung beschreibt der Abschnitt Vom tolerierbaren EBIT-Verlust des Unternehmens zum Standort. Verglichen wird je Ereignis: das schwerste einzelne Szenario des Standorts mit dem Anteil, der ihm zugeteilt ist. Welche Größe auf welcher Ebene gilt, zeigt der Abschnitt Welche Größe auf welcher Ebene.

Standorte sind nicht unabhängig voneinander

Auf standortübergreifender Ebene kommt eine Schwierigkeit hinzu, die eine einfache Aggregation nicht abbildet: Standortrisiken sind korreliert. Ein Hochwasser kann mehrere Standorte derselben Region treffen, ein Cyberangriff über ein zentrales IT-System sämtliche Standorte, ein einzelner Lieferant mehrere Produktionsstätten, ein geopolitisches Ereignis eine ganze Region.

Aus der Summe einzelner Standortrisiken wird damit erst dann ein belastbares Bild, wenn gemeinsame Risikotreiber und Korrelationen zwischen Standorten berücksichtigt werden. Methodisch führt das vom Einzelrisiko zu einem Portfoliomodell. Dasselbe gilt für die Ausfallwahrscheinlichkeiten: Ein Stromausfall erzeugt gleichzeitig mehrere Ressourcenausfälle, die nicht wie unabhängige Ereignisse behandelt werden dürfen.


Ressourcen-Risikokonzentrationen erkennen (Resource Concentration Risk, RCR)

Die Aggregation beantwortet die Frage, wie hoch das Risiko eines Prozesses, einer Kette oder des Unternehmens ist. Eine zweite Frage beantwortet sie nicht von selbst: Wo bündeln sich die Abhängigkeiten? Manche Ressourcen tragen so viele zeitkritische Prozesse oder einen so großen Teil des möglichen Schadens, dass ihr Ausfall das Unternehmen als Ganzes trifft – ein zentrales ERP-System, die Stromversorgung eines Standorts, ein einziger Lieferant für ein Vorprodukt. Der NOVELEDGE Risikorechner kennzeichnet solche Ressourcen als Ressourcen-Risikokonzentration, englisch Resource Concentration Risk (RCR). Umgangssprachlich ist auch von Klumpenrisiko die Rede; der Fachbegriff im Risikomanagement ist Risikokonzentration, und er lässt sich eindeutig ins Englische übertragen.

Dass eine Ressource von mehreren Prozessen genutzt wird, reicht dafür nicht aus. In einem realen Prozessinventar teilen sich nahezu alle Prozesse Strom, Netzwerk, Arbeitsplätze und Personal. Würde jede gemeinsam genutzte Ressource als Risikokonzentration gelten, stünde der Hinweis an fast jeder Zeile – und sagte nichts mehr aus. Gemeint ist eine ungewöhnliche Häufung. Der Rechner prüft dafür zwei Kriterien und berücksichtigt auf Wunsch fehlende Redundanz als Verstärker.

Grundlage sind die erfassten Prozesse. Das sind die zeitkritischen Prozesse aus der Business Impact Analyse – der Rechner nimmt keine anderen auf. „Zeitkritisch“ ist deshalb keine zusätzliche Auswahl, sondern die Grundgesamtheit.

DeutschEnglischAbkürzung
Ressourcen-RisikokonzentrationResource Concentration RiskRCR
AbhängigkeitsanteilResource Dependency ShareRDS
AbhängigkeitskonzentrationDependency Concentration–
SchadenskonzentrationImpact Concentration–
RedundanzRedundancy–
Begriffe: Im Rechner und in den Berichten steht der deutsche Begriff, der englische in Klammern. Abkürzungen folgen dem englischen Begriff, damit sie in internationaler Kommunikation gleich bleiben.

Erstes Kriterium

Abhängigkeitskonzentration (Dependency Concentration)

Gemessen wird, welcher Anteil der erfassten Prozesse von einer Ressource abhängt – der Abhängigkeitsanteil (Resource Dependency Share, RDS):

RDS = Anzahl der von der Ressource abhängigen Prozesse ÷ Anzahl aller erfassten zeitkritischen Prozesse × 100

Erreicht der Abhängigkeitsanteil die eingestellte Schwelle, ist eine Abhängigkeitskonzentration erkannt. Der Standardwert liegt bei 10 %, einstellbar zwischen 5 und 50 %. Die 10 % sind ein organisationsspezifischer Wesentlichkeitswert (Materiality Trigger), keine allgemeingültige oder wissenschaftlich begründete Grenze: Ein Unternehmen mit wenigen, eng verzahnten Prozessen wird eine andere Schwelle wählen als ein Konzern mit Hunderten von Prozessen.

Der Abhängigkeitsanteil zählt Prozesse, nicht Prozessketten – er misst die Breite der Abhängigkeit. Damit sichtbar bleibt, ob sich diese Breite auf eine Kette beschränkt oder mehrere Wertschöpfungsketten zugleich betrifft, zeigt der Rechner zusätzlich, auf wie viele Ketten sich die abhängigen Prozesse verteilen. Für den Abhängigkeitsanteil zählt jede Abhängigkeit, gleich welcher Stufe; wie stark sie wiegt, fließt über den Abhängigkeitsfaktor in das zweite Kriterium ein.

Zweites Kriterium

Schadenskonzentration (Impact Concentration)

Das zweite Kriterium fragt, welchen finanziellen Schaden der Ausfall der Ressource insgesamt auslöst. Dafür verwendet der Rechner genau den Ressourcenschaden, den er für die Auswirkungsstufe ohnehin bestimmt, und damit dieselbe Kettenlogik wie überall sonst: Die Schäden der abhängigen Prozesse werden mit dem Abhängigkeitsfaktor gewichtet. Innerhalb einer Prozesskette zählt nur der höchste Schaden der Kettenprozesse (zuzüglich eigener Zusatzschäden), weil Prozesse derselben Kette denselben wirtschaftlichen Verlust beschreiben. Über unabhängige Ketten wird addiert. Ins Verhältnis gesetzt wird dieser Schaden zum geplanten Jahres-EBIT, und zwar im schwersten Szenario der Ressource, also bei der Ausfalldauer mit dem größten Schaden. Das Ergebnis ist der konsolidierte EBIT-Verlust der Ressource – ohne Doppelzählung.

Die Auswirkungsstufe in der Tabelle ist keine eigene Größe: Es ist dieselbe Stufe wie in der Ressourcentabelle, abgeleitet aus eben diesem EBIT-Verlust über die Stufenschwellen. Beide Spalten gehören zusammen. Erreicht der konsolidierte EBIT-Verlust die Schwelle, ist eine Schadenskonzentration erkannt. Standard sind 30 % des geplanten Jahres-EBIT. Alternativ lässt sich die Schwelle als Auswirkungsstufe festlegen, etwa ab Stufe 4 der Risikomatrix. Auch dieser Wert ist eine Setzung, die zur Risikotragfähigkeit der Organisation passen muss.

Verstärker

Fehlende Redundanz

Je Ressource wird ihre Redundanz angegeben: vollständig, teilweise oder keine (siehe Absicherungen und Ausweichlösungen). Diese Angabe verstärkt die Einstufung: Hat eine Ressource keine Redundanz und erfüllt sie eines der beiden Kriterien, gilt die Risikokonzentration als kritisch. Angegeben wird sie im Rechner bei der Ressource selbst (Bereich „Gefahren je Ressource“). Als Verstärker zählt nur die fehlende Redundanz. Auf Schaden, Ausfalldauer und Risikowert wirkt die Redundanz getrennt davon, und nur in den Szenarien, bei denen sie greift. Umgekehrt senkt eine vorhandene Redundanz die Einstufung der Risikokonzentration nicht; sie wird in der Begründung genannt, denn ob eine Redundanz im Ernstfall trägt, muss erst die Übung zeigen. Eine Ressource ohne Redundanz und ohne Konzentration bleibt ein Single Point of Failure der Prozesse, die von ihr abhängen – das gehört in deren Risikobewertung. Die Komponente lässt sich im Adminbereich abschalten, wenn keine belastbare Bewertung vorliegt.

Einstufung

StatusBedingung
keine RisikokonzentrationKeines der beiden Kriterien ist erfüllt – oder weniger abhängige Prozesse als die Mindestzahl.
RisikokonzentrationAbhängigkeitsanteil ≥ Schwelle oder konsolidierter EBIT-Verlust ≥ Schwelle.
kritische RisikokonzentrationBeide Schwellen sind erreicht – oder eine Schwelle bei einer Ressource ohne Redundanz, sofern fehlende Redundanz berücksichtigt wird.
Die Einstufung der Ressourcen-Risikokonzentration im NOVELEDGE Risikorechner.

Unterhalb einer Mindestzahl abhängiger Prozesse greift keines der Kriterien; der Standard ist 3. Diese Untergrenze ergänzt die beiden Schwellen aus einem praktischen Grund: In kleinen Modellen erreicht jede Ressource die 10 % bereits mit einem einzigen Prozess. Hängt nur ein Prozess an einer Ressource, ist ein hoher EBIT-Verlust der Schaden dieses einen Prozesses – eine Einzelabhängigkeit, aber keine Bündelung. Wer die Untergrenze nicht möchte, setzt sie auf 1.

Warum die Risikokonzentration nicht addiert wird

Die Ressourcen-Risikokonzentration ist ein Konzentrationsindikator innerhalb der bestehenden Risikoaggregation, kein weiteres Einzelrisiko. Der Schaden einer konzentrierten Ressource steckt bereits im Ressourcenschaden, in ihrer Auswirkungsstufe und ihrem Risikowert und von dort im Prozess-, Ketten- und Unternehmensrisiko. Ein Zuschlag für Konzentration würde denselben Schaden ein zweites Mal zählen. Der Rechner verändert deshalb keinen einzigen Wert, wenn er eine Risikokonzentration erkennt: Er ordnet ein und begründet.

Die Ausfallwahrscheinlichkeit bleibt dabei bewusst außen vor. Konzentration beschreibt die Tragweite eines Ausfalls, nicht seine Häufigkeit. Gerade eine selten ausfallende, aber hoch konzentrierte Ressource verdient Aufmerksamkeit – bei Redundanz, Wiederanlaufplanung und Übungen. Die Häufigkeit ist im Risikowert der Ressource abgebildet.

Ergebnis und Beispiel

Der Rechner zeigt je Ressource: Abhängigkeitsanteil (RDS) → abhängige Prozesse und die Ketten, auf die sie sich verteilen → konsolidierter EBIT-Verlust → Auswirkungsstufe → Redundanz → Status → Begründung. Dieselbe Tabelle steht mit den eingestellten Schwellen im PDF- und im Word-Bericht.

Das Beispiel des Rechners umfasst fünf zeitkritische Prozesse in drei Ketten und einen geplanten Jahres-EBIT von 20 Mio. €. Jede Ressource ist mit ihren Szenarien bewertet, die Redundanz ist für alle zehn Ressourcen beispielhaft eingetragen. Maßgeblich für den konsolidierten EBIT-Verlust ist jeweils das schwerste Szenario der Ressource. Vier der fünf Prozesse, verteilt auf die beiden großen Ketten, hängen vom ERP-System ab: Abhängigkeitsanteil 80 %, konsolidierter EBIT-Verlust rund 69 % – beide Schwellen sind erreicht, das ERP-System bildet eine kritische Risikokonzentration. Daran ändert der gespiegelte Server nichts: Er greift beim Hardwaredefekt und beim Brand im Serverraum, nicht aber bei der Sanktion des Anbieters, dem schwersten Szenario. Ebenso kritisch ist das Produktionsgebäude ohne Redundanz mit 80 % und rund 81 % EBIT-Verlust. Auch an der Stromversorgung hängen vier der fünf Prozesse, ihr EBIT-Verlust liegt mit rund 11 % aber unter der Schwelle von 30 %: eine Risikokonzentration, keine kritische. Ebenso die Netzwerk-Kernkomponente: Sie trägt drei Prozesse in zwei Ketten, die redundanten Core-Switches halten ihren EBIT-Verlust aber nahe null. Am Produktionsleitsystem hängt nur die Fertigung: 14 % EBIT-Verlust und keine Redundanz – eine Einzelabhängigkeit und ein Single Point of Failure dieses Prozesses, aber keine Konzentration.

Festgelegte Entscheidungen

Damit die Einstufung nachvollziehbar bleibt, sind die methodischen Festlegungen hier zusammengefasst:

  • Der deutsche Begriff ist Ressourcen-Risikokonzentration, der englische Resource Concentration Risk (RCR). Der Abhängigkeitsanteil heißt englisch Resource Dependency Share (RDS); dieser Begriff ist keine etablierte Normbezeichnung, sondern die Bezeichnung dieses Modells. Abkürzungen folgen dem Englischen.
  • Die beiden Kriterien sind mit oder verknüpft; kritisch wird eine Risikokonzentration, wenn beide erfüllt sind.
  • Alle Schwellen sind Setzungen. Die Ausgangswerte (Abhängigkeitsanteil 10 %, EBIT-Verlust 30 %, Mindestzahl 3) stehen im Adminbereich des Plugins und lassen sich im Rechner verändern; im Rechenweg selbst ist keine Zahl festgeschrieben.
  • Grundgesamtheit sind die erfassten Prozesse – die zeitkritischen Prozesse der BIA. Eine weitere Auswahl nach der MTA gibt es nicht.
  • Der Abhängigkeitsanteil zählt Prozesse; die Zahl der betroffenen Prozessketten wird daneben ausgewiesen. Jede Abhängigkeitsstufe zählt.
  • Der konsolidierte EBIT-Verlust ist der Ressourcenschaden des Modells – innerhalb einer Kette einmal, über unabhängige Ketten addiert. Eine zweite Schadensrechnung gibt es nicht; die Auswirkungsstufe ist daraus abgeleitet.
  • Bezugsgröße ist der geplante Jahres-EBIT im schwersten Szenario der Ressource. Ändert sich dessen Ausfalldauer, kann sich die Schadenskonzentration ändern; die Abhängigkeitskonzentration bleibt gleich.
  • Eine Ressource mit weniger abhängigen Prozessen als der Mindestzahl ist eine Einzelabhängigkeit, keine Risikokonzentration.
  • Fehlende Redundanz wirkt in der Einstufung der Risikokonzentration nur verstärkend und ist abschaltbar.
  • Die Ausfallwahrscheinlichkeit gehört nicht zur Konzentration, und die Risikokonzentration wird nirgends hinzugerechnet.
  • Zur Einordnung der Schwellen: Auch die Bankenaufsicht arbeitet bei Konzentrationen mit einer Wesentlichkeits- und einer Obergrenze – Großkredite sind ab 10 % des Kernkapitals zu melden und auf 25 % begrenzt (CRR, Art. 392 und 395). Die Zahlen lassen sich nicht übertragen; die Logik einer bewusst gesetzten Wesentlichkeitsschwelle schon.

Die Zeitdimension

Ausfalldauer je Szenario statt einheitlicher Annahme

Die BIA ist ihrem Wesen nach zeitabhängig. Ein Prozessausfall kann nach einer Stunde kaum Auswirkungen haben, nach vier Stunden moderate, nach vierundzwanzig Stunden erhebliche und nach zweiundsiebzig Stunden nicht mehr tolerierbare. ISO/TS 22317 beschreibt genau diese Entwicklung der Auswirkungen über die Zeit als Kernergebnis einer BIA.

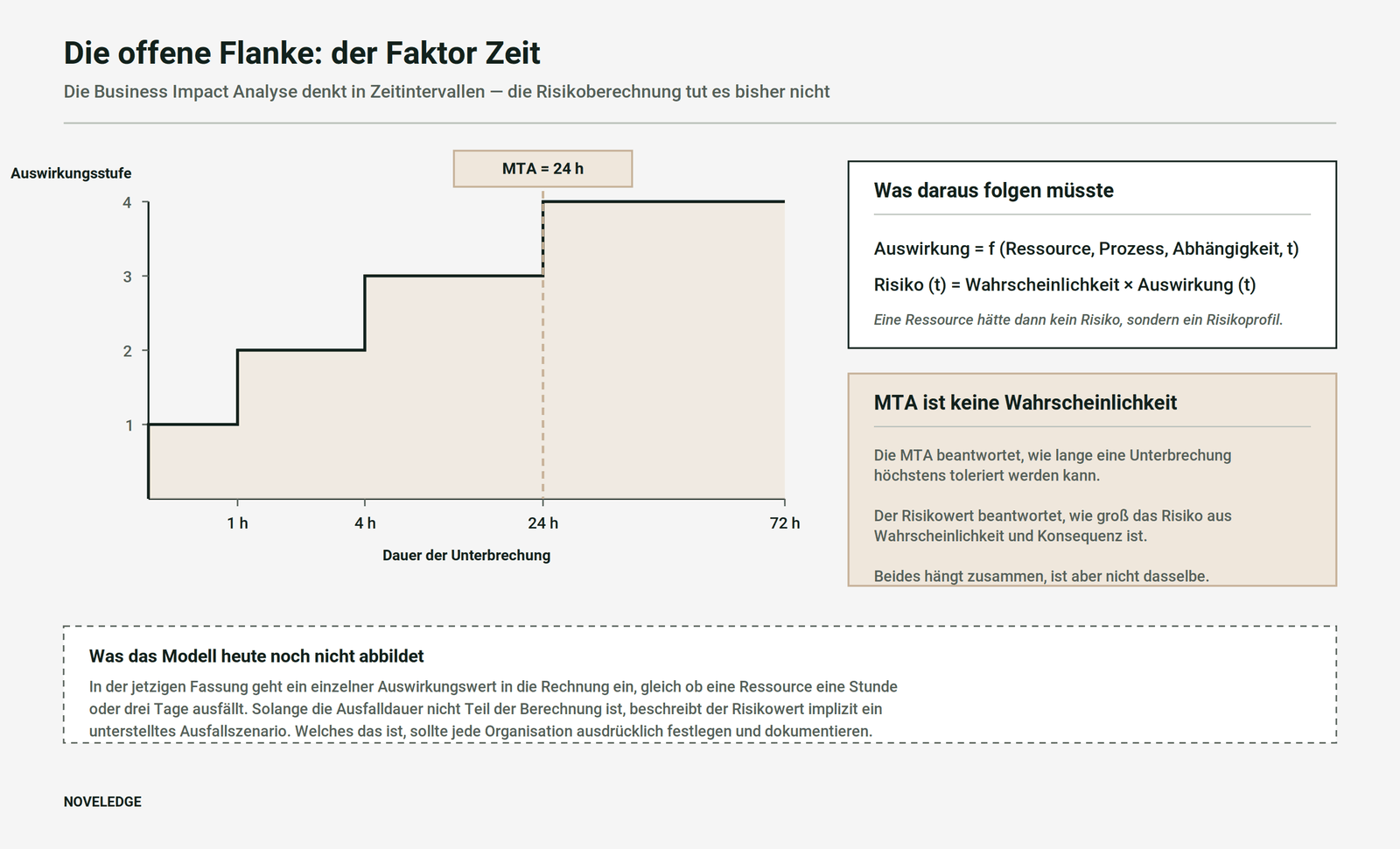

Stufendiagramm der Auswirkung über die Zeit: nach einer Stunde Auswirkung-Stufe 1, nach vier Stunden Stufe 2, nach vierundzwanzig Stunden Stufe 3 und nach zweiundsiebzig Stunden Stufe 4, mit eingezeichneter MTA bei vierundzwanzig Stunden; daneben der Hinweis, dass die MTA keine Wahrscheinlichkeit ist
Konsequent zu Ende gedacht hätte eine Ressource kein einzelnes Risiko, sondern ein Risikoprofil über die Ausfalldauer.

Frühere Fassungen dieses Modells bildeten das nicht ab. In die Rechnung ging ein einzelner Auswirkungswert ein, unabhängig davon, ob eine Ressource eine Stunde oder drei Tage ausfällt. Der Risikowert beschrieb damit unausgesprochen ein Szenario, das für alle Risiken gleich war. Die überarbeitete Rechnung löst das: Jedes Szenario bringt seine eigene Ausfalldauer mit, die Szenario-Ausfalldauer, und die Auswirkung wird bei genau dieser Dauer abgeleitet (Schritt 1). Eine einheitliche Ausfalldauer dient nur noch als Vergleich: Im Bereich „Ausfallannahme (Vergleich)“ zeigt der Rechner, wie hoch das Unternehmensrisiko wäre, wenn für alle Ressourcen gleichzeitig dieselbe Ausfalldauer angenommen würde. Das ist keine Prognose – das Ergebnis selbst rechnet mit den Ausfalldauern der einzelnen Szenarien.

MTA ist keine Wahrscheinlichkeit

Für die Weiterentwicklung ist eine Abgrenzung zentral: Die MTA beantwortet, wie lange eine Unterbrechung höchstens toleriert werden kann. Der Risikowert beantwortet, wie groß das Risiko aus Wahrscheinlichkeit und Konsequenz ist. Beides hängt zusammen, ist aber nicht dasselbe. Wer die MTA als Risikomaß verwendet, verwechselt eine Toleranzgrenze mit einer Eintrittserwartung. Ebenso wenig begrenzt die MTA den Schaden: Jenseits der MTA wächst er weiter und kann den geplanten Jahres-EBIT übersteigen.

Die MTA ist auch nicht die Dauer, mit der gerechnet wird. Sie ist der Maßstab für die Wiederanlauflücke: Liegt die Szenario-Ausfalldauer über der MTA eines abhängigen Prozesses, muss gehandelt oder bewusst akzeptiert werden (Schritt 6).

Als Prüfhilfe zeigt der Rechner beim Erfassen eines Prozesses die finanzielle Toleranzgrenze: die erste Zeitstufe, ab der der eingetragene Schaden die höchste Auswirkungsstufe erreicht. In der BIA ist das die finanzielle MTA. Ist die eingetragene MTA länger, passt sie nicht zu den Schadenswerten – es gilt die kürzere Grenze, denn qualitative Toleranzgrenzen können die MTA nur verkürzen, nicht verlängern.


Regulatorische Anschlussfähigkeit

Keine der einschlägigen Vorschriften verlangt diese konkrete Berechnungsformel. Das ist wichtig festzuhalten. Der Ansatz operationalisiert jedoch Anforderungen, die mehrere Regelwerke unabhängig voneinander stellen.

  • DORA verpflichtet Finanzunternehmen in Artikel 8 der Verordnung (EU) 2022/2554, ihre Geschäftsfunktionen, Informations- und IKT-Ressourcen sowie die damit verbundenen Abhängigkeiten und Interdependenzen zu ermitteln und zu dokumentieren — mit einer Überprüfung mindestens einmal jährlich und nach größeren Veränderungen.
  • Die CER-Richtlinie definiert Risiko in Artikel 2 Nummer 6 der Richtlinie (EU) 2022/2557 als Kombination aus dem Ausmaß eines Verlusts oder einer Störung und der Eintrittswahrscheinlichkeit. Artikel 12 verpflichtet kritische Einrichtungen zu einer eigenen Risikobewertung, die mindestens alle vier Jahre zu wiederholen ist.
  • ISO 22301 verankert BIA und Risikobeurteilung gemeinsam in Abschnitt 8.2 und behandelt sie damit als zusammengehörigen Analyseschritt.

Der Mehrwert des Modells liegt daher nicht in der Behauptung, eine bestimmte Formel erfülle DORA, NIS2 oder CER. Er liegt darin, dass es eine quantitative Verbindung zwischen Ressourcen, Abhängigkeiten, Geschäftsprozessen und Auswirkungen herstellt — und damit Informationen konsolidiert, die diese Regelwerke ohnehin voraussetzen.


Was der Ansatz leistet

  1. Eine einzige Quelle für die geschäftliche Auswirkung. Finanzielle Auswirkungen werden nicht in BIA, IT-Risikomanagement, Lieferantenmanagement, physischer Sicherheit und operationellem Risikomanagement jeweils neu geschätzt.
  2. Durchgängige Nachvollziehbarkeit von der Bedrohung über Ressource, Prozess und Standort bis zum Unternehmen.
  3. Abhängigkeiten werden rechnerisch wirksam, statt nur dokumentiert zu werden.
  4. kritische Einzelressourcen bleiben sichtbar, weil das Prozessrisiko nie unter dem höchsten Einzelrisiko liegt.
  5. Eine gemeinsame Datengrundlage für BCM, operationelles Risikomanagement, Enterprise Risk Management und organisationale Resilienz.

Was der Ansatz nicht leistet

Die Grenzen offen benannt

Ein Modell, das seine Grenzen verschweigt, lädt zu Fehlgebrauch ein. Die folgenden Punkte sind offen und sollten bei jeder Anwendung mitgedacht werden.

  • Die Gewichtung α = 0,7 ist eine Annahme. Sie ist plausibel begründet, aber nicht empirisch validiert. Die Sensitivitätsanalyse zeigt mit α ± 0,1, ob ein Ergebnis davon abhängt; ebenso prüft sie die Abhängigkeitsfaktoren und die Stufengrenzen (siehe Schritt 5).
  • Die Abhängigkeitsfaktoren sind ordinal gedacht, werden aber kardinal gerechnet. Ob eine Abhängigkeit der Stufe 3 tatsächlich dreimal so schwer wiegen sollte wie eine der Stufe 1, ist eine Setzung.
  • Die Skala der Risikomatrix verdient besondere Aufmerksamkeit. Wird eine Fünf-mal-fünf-Matrix geometrisch gestuft — etwa mit Werten von 1 über 2, 4 und 8 bis 256 —, ist das Ergebnis nicht das arithmetische Produkt aus Wahrscheinlichkeit und Auswirkung, auch wenn es umgangssprachlich als solches bezeichnet wird. Die Skalierung entscheidet mit darüber, wie stark hohe Einzelrisiken das aggregierte Ergebnis dominieren, und sollte deshalb bewusst gewählt und dokumentiert werden.
  • Die Ausfalldauer je Szenario ist eine Angabe nach heutigem Stand. Die Szenario-Ausfalldauer beschreibt, wie schnell eine Ressource bei einer bestimmten Gefahr mit den vorhandenen Mitteln wieder nutzbar ist. Ändern sich Backups, Verträge oder Redundanzen, ist sie neu zu bewerten. Schäden jenseits der MTA schreibt der Rechner nicht fort, sondern verwendet die geschätzten BIA-Werte bis zur längsten Stufe von 30 Tagen; dauert ein Szenario länger, ist der Wert eine Untergrenze (siehe Schaden jenseits der MTA).
  • durchgehende Prozessketten müssen eindeutig modelliert sein, sonst droht finanzielle Doppelzählung.
  • Gemeinsame Ursachen und Abhängigkeiten zwischen Ressourcen wirken nur, soweit die betroffenen Ressourcen beim Prozess erfasst sind. Ein Brand trifft alle Prozesse, bei denen der Standort erfasst ist, ein Stromausfall alle, bei denen die Stromversorgung erfasst ist (siehe Erfassungsregel). Wechselwirkungen gleichzeitiger Szenarien und Korrelationen zwischen Standorten derselben Region bildet eine einfache Aggregation nicht ab. Wie lange der Wiederanlauf abhängiger Ressourcen dauert, muss in die Szenario-Ausfalldauer einfließen.
  • Das Modell bildet Ausfälle ab, nicht den Verlust von Vertraulichkeit oder Integrität. Ein Cyberangriff kann schaden, ohne dass etwas ausfällt, etwa durch abfließende oder manipulierte Daten. Diese Schäden gehören in die Schutzbedarfsanalyse.
  • Datenverlust ist nicht gesondert bewertet. Schäden durch verlorene Daten hängen nicht von der Ausfalldauer ab, sondern vom Zeitpunkt der letzten Sicherung (Recovery Point Objective, RPO). Abgesichert wird das Recovery Point Objective über die Backup-Strategie, also Sicherungsintervall, Aufbewahrung und getrennte Kopien. In die Risikorechnung geht Datenverlust bewusst nicht ein, weil sich sein Schaden kaum seriös beziffern lässt.
  • Der Ansatz rechnet ausschließlich mit finanziellen Auswirkungen. Einbezogen sind auch indirekte Folgen wie Bußgelder, Vertragsstrafen oder Umsatzverluste nach einem Reputationsschaden, soweit sie sich begründet beziffern lassen. Gefahren für Personen und Umwelt, Schäden bei Dritten wie an der Versorgung der Bevölkerung, Vertrauensverlust oder Verstöße gegen regulatorische Pflichten bewertet die BIA qualitativ. Sie bestimmen mit, ab wann ein Ausfall nicht mehr hinnehmbar ist, wirken aber nicht auf das Risiko (siehe Finanzielle und qualitative Bewertung). Der Rechner weist solche Prozesse gesondert aus.
  • Ein Score ist kein erwarteter Verlust. Ein Wert aus einer Risikomatrix darf nicht wie eine kardinale Geldgröße behandelt werden. Er ordnet Risiken, er beziffert sie nicht.

Auch die Schwellen der Ressourcen-Risikokonzentration sind Setzungen. 10 % Abhängigkeitsanteil, 30 % EBIT-Verlust und eine Mindestzahl von drei Prozessen sind Ausgangswerte, die zur Größe des Prozessinventars und zur Risikotragfähigkeit passen müssen. Außerdem ist der Abhängigkeitsanteil nur so aussagekräftig wie die Vollständigkeit des erfassten Inventars: Fehlen Prozesse, steigen die Anteile der übrigen. Alle diese Setzungen sollte das BCM nicht allein treffen: Sie gehören als Entscheidungsvorlage zur Geschäftsleitung, vorbereitet mit Controlling, Risikomanagement und Fachbereichen (siehe Business Impact Analyse).


Fazit und Ausblick

Die eigentliche Stärke des Ansatzes liegt nicht in einer einzelnen Formel. Sie liegt darin, dass die Business Impact Analyse aufhört, eine isolierte BCM-Erhebung zu sein, und zur Datenbasis dafür wird, operative Abhängigkeiten in ein unternehmensweites Risikobild zu übersetzen.

Die Information fließt dabei in beide Richtungen. Die BIA sagt, was für das Geschäft wichtig ist und wovon es abhängt. Die Risikobeurteilung sagt, wie stark diese Ressourcen gefährdet sind. Die Aggregation verbindet beides und zeigt, wo aus einzelnen Ressourcenrisiken relevante Prozess-, Standort- und Unternehmensrisiken werden.

Für die Weiterentwicklung stehen aus unserer Sicht vier Fragen im Vordergrund: die saubere Deduplizierung finanzieller Auswirkungen in durchgehende Prozessketten, die Behandlung von 1:n- und n:m-Abhängigkeiten, die Abbildung regionaler und ursachenbezogener Korrelationen, sowie die Frage, ob auf Standort- und Unternehmensebene ein hohes Perzentil robuster wäre als das höchste Kettenrisiko. Die Zeitdimension ist mit der Ausfalldauer je Szenario bereits abgebildet, vorhandene Absicherungen über die Netto-Einschätzung ebenso.

Für die eigene Anwendung gibt es die Methode zweifach: interaktiv im NOVELEDGE Risikorechner und als Excel-Datei in der BIA-Vorlage 3.0. Sie verbindet Business Impact Analyse, Schutzbedarf und Risikoanalyse in einer Datei, rechnet Prozess- und Unternehmensrisiko nach dem hier beschriebenen Vorgehen und erzeugt je zeitkritischem Prozess einen Steckbrief als Anlage zum Business Continuity Plan.


Quellen

  • ISO 22301:2019 — Security and resilience. Business continuity management systems. Requirements. Abschnitt 8.2 (Business Impact Analyse und Risikobeurteilung). iso.org
  • ISO/TS 22317:2021 — Security and resilience. Business continuity management systems. Guidelines for business impact analysis. iso.org
  • ISO 31000:2018 — Risk management. Guidelines. iso.org
  • Verordnung (EU) 2022/2554 (DORA), insbesondere Artikel 8. eur-lex.europa.eu
  • Richtlinie (EU) 2022/2557 (CER-Richtlinie), insbesondere Artikel 2 Nummer 6 und Artikel 12. eur-lex.europa.eu
  • Richtlinie (EU) 2022/2555 (NIS-2-Richtlinie). eur-lex.europa.eu
  • Verordnung (EU) Nr. 575/2013 über Aufsichtsanforderungen an Kreditinstitute (CRR), Art. 392 (Definition eines Großkredits) und Art. 395 (Obergrenze für Großkredite). eur-lex.europa.eu

Themen: Business Continuity Management

Verfasser

Schreibe einen Kommentar

Ähnliche Artikel
